なぜ「電気はあるのに建てられない」のか|系統連系の順番待ちとDC立地の実像

電力・電源
記事内に広告が含まれています。

こんなモヤモヤ、ありませんか?

  • 「日本は電気が足りない」と聞くけれど、発電所を増やせば解決するの?
  • データセンターの計画が「電力待ち」で遅れるとニュースで見たけれど、いったい何を待っているの?
  • 印西にばかり集まっていたのに、最近は北海道や九州の名前ばかり出てくるのはなぜ?

この疑問、とても鋭いです。実は、データセンターが建てられない理由は「電気そのもの」が足りないことより、「電気を運ぶ道」と「道に入る順番」が詰まっていることのほうが大きいのです。

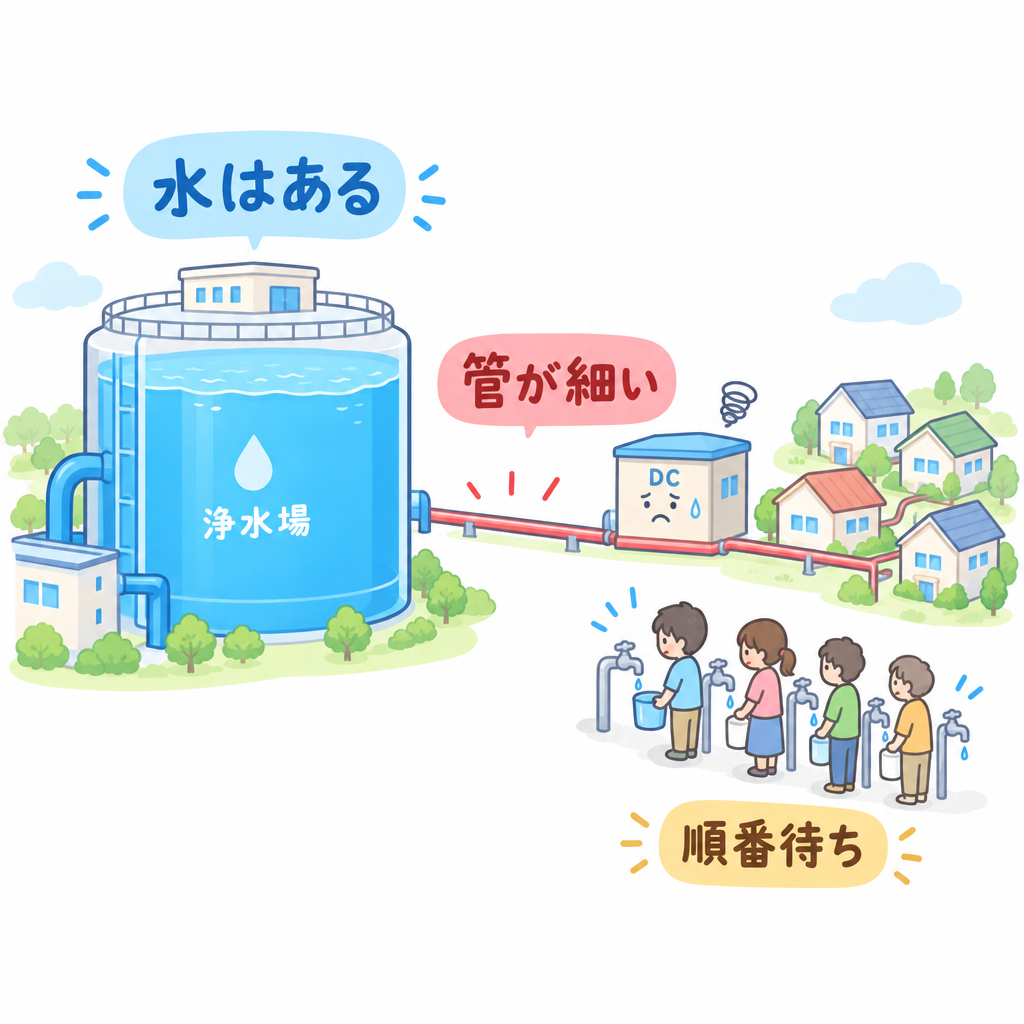

たとえるなら、浄水場に水はたっぷりあるのに、家の前の水道管が細くて蛇口を増やせない。しかも水道局の窓口には長い順番待ちの列ができている、という状態です。

この記事でわかること

ボトルネックが「発電量」ではなく「送電容量と接続手続き」にある構造
日本の接続の流れと「ノンファーム型接続」「空押さえ対策」の仕組み
米バージニア州とアイルランドで先に起きたこと
印西・千歳・北九州の違いを「系統の空き」から読み解く方法

Grid‑to‑Chip ナビ|この記事は「電気の旅」のどこの話?

発電所→ 送電線(基幹系統)→ 変電所 → 接続手続き → 受電(特別高圧)→ UPS→ 配電・PDU→ ラック→ チップ

が今回の舞台です。データセンターの敷地に電気が入る「手前」の話になります。敷地に入った後の流れは 受電→変電→配電の全体像で解説しています。

  1. 先に結論:詰まっているのは「電気」ではなく「道」と「順番」
  2. 全体像:DCの前に立ちはだかる3つの関門
    1. 電圧階段図:電気は「高い段」から降りてくる
    2. 3つの関門:どこで詰まるのか
  3. 仕組み①:日本の「接続の窓口」はこう流れる
    1. 接続フロー:どこで「待ち」が発生するか
    2. 「先着優先ルール」が列を生む
  4. 仕組み②:ノンファーム型接続は「空いている時間だけ使う」契約
    1. 注意:もともとは「発電所側」の仕組み
  5. 数字で見る:印西・白井エリアの「順番待ち」
    1. それでも「倍速」で道を造った
  6. 海外では何が起きたか:日本の「少し先の未来」
    1. 米国 米バージニア州:「数年待ち」を告げられたデータセンター街
    2. アイルランド:首都圏で「事実上の新規凍結」
    3. 3か国の対応を比べると
  7. 印西・千歳・北九州:「系統の空き」で読む立地の実像
    1. 国も「空きのある場所」へ誘導し始めた
  8. 止まらない工夫:日本は「待ち行列」をどうほぐすのか
    1. 工夫① 空き情報を見える化する「ウェルカムゾーンマップ」
    2. 工夫② 「空押さえ」に規律をかける
    3. 工夫③ 需要が来る前に「道を先に造る」
  9. 関連企業を「3つの層」で整理する
  10. あなたにとっての意味と、よくある誤解
    1. よくある誤解
  11. まとめ:「電気の量」ではなく「道と順番」を見よう
  12. 次の一歩ナビ|理解を「線」につなげる

先に結論:詰まっているのは「電気」ではなく「道」と「順番」

ボトルネックは地点ごとの余力

国全体の発電量よりも、その場所の送電線と変電所にどれだけ空きがあるかで建てられるかどうかが決まります。

待ち行列は「先着順+空押さえ」で伸びる

申し込んだ順に容量を確保するため、計画があいまいな「とりあえず予約」も列を長くします。国はこの詰まりをルールでほぐし始めました。

DCは「空きがある場所」へ動く

立地は「電気がある場所」ではなく、電線に空きがある場所、または太い線がこれから引かれる場所に向かいます。

姉妹記事との違い:日本でAIデータセンターが増える理由は「なぜ日本に作りたいのか」という需要側の話でした。この記事は「なぜ作りたくても作れないのか」という供給制約側の話で、結論は逆向きです。

全体像:DCの前に立ちはだかる3つの関門

発電所でつくられた電気は、とても高い電圧で遠くまで運ばれ、変電所で少しずつ電圧を下げながらデータセンターの受電点まで届きます。この「電圧の階段」のどこかに空きがなければ、新しい大口の需要家はつなげません。

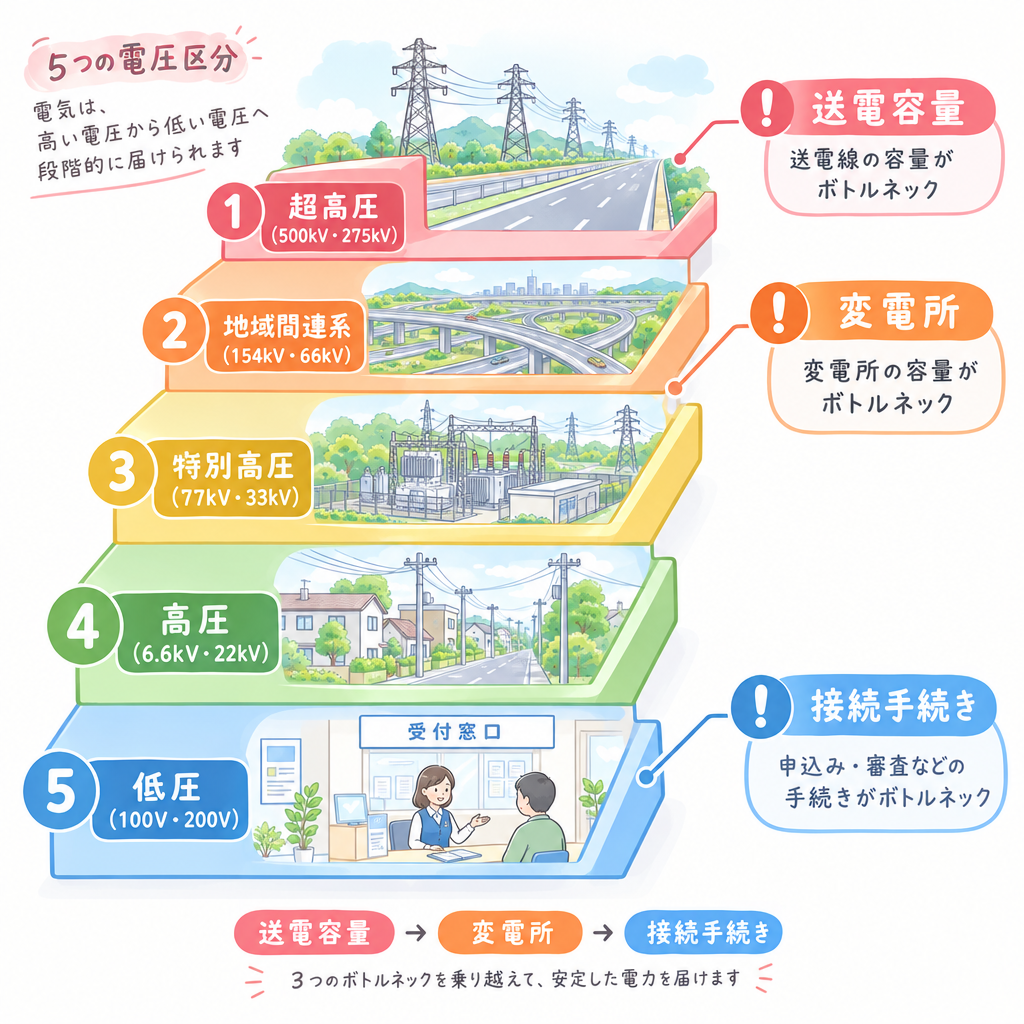

電圧階段図:電気は「高い段」から降りてくる

超高圧の基幹送電線:米Dominionが増強した500kV線、東電PGが新京葉変電所から千葉印西変電所まで地下で送る275kVなど
地域の送電線・変電所:北海道の南千歳地中線(187kV)など。「ここの空き」が立地を左右します
特別高圧(7,000V超):大規模DCが受電する電圧の区分
高圧:交流600V超〜7,000V以下/直流750V超〜7,000V以下
低圧:交流600V以下/直流750V以下

3つの関門:どこで詰まるのか

関門① 送電容量

送電線は流せる電気の量に上限がある「道路」です。道が満車なら、新しい車(需要)は入れません。

関門② 変電所・変圧器

電圧を下げて分ける「インターチェンジ」です。新設には用地取得・地元の理解・機材調達が必要で、何年もかかります。

関門③ 接続手続き

申込み→技術検討→承諾→工事という「窓口の順番待ち」です。前に並ぶ人が多ければ、それだけ遅れます。

米国の大手電力会社Dominion Energyは公式FAQで、想定負荷が50MW未満のDCは既存の配電設備で接続できることが多く、計画開始から通常1〜2年かかると説明しています。一方、50MWを超えるDCは送電線の延伸と変電所の新設がほぼ必要になるとしています。規模が大きくなるほど、関門①②③がまとめて立ちはだかるわけです。

出典
・電気設備に関する技術基準を定める省令 第2条(電圧の区分):https://laws.e-gov.go.jp/law/409M50000400052
・Dominion Energy「Data Center Requests(FAQ)」:http://www.dominionenergy.com/en/Virginia/Large-Business-Services/Data-Center-Requests
・東京電力HD「世界を魅了するINZAIの激増する電力需要を支える挑戦」:https://www.tepco.co.jp/toudenhou/pg/1668074_9043.html
・北海道電力ネットワーク「2025年度供給計画の概要」:https://www.hepco.co.jp/network/info/2024/__icsFiles/afieldfile/2025/03/28/250328_1.pdf

仕組み①:日本の「接続の窓口」はこう流れる

データセンターのような大口の需要家が送配電網につなぐときは、地域の一般送配電事業者(東京電力パワーグリッド、北海道電力ネットワーク、九州電力送配電など)と、次のような手順を踏みます。

接続フロー:どこで「待ち」が発生するか

事前検討(任意)→ 契約申込み→ 現地調査・技術検討 ⏳→ 供給承諾→ 工事費負担金の契約・入金 ⏳→ 送変電工事 ⏳⏳→ 連系・供給開始

⏳マークのところで時間がかかります。特に重いのが送変電工事です。資源エネルギー庁は、工事には用地取得・地元の理解・工事力の確保・機材調達のために多額の費用と長い期間がかかると整理しています。

「先着優先ルール」が列を生む

日本の系統は、公平性と透明性を保つため、接続契約を申し込んだ順に容量を確保する「先着優先ルール」で運用されてきました。これは公平ですが、困った副作用もあります。計画があいまいなままの申込みでも容量を押さえられるので、実際には使われない「空押さえ」が起きやすいのです。

たとえるなら:人気レストランで、来るかどうかわからない予約で席が埋まっていく状態です。店(送配電事業者)は予約が本気かどうか見分けられないので、予約どおりに厨房(設備)を広げる準備を進めるしかありません。
出典
・資源エネルギー庁「電力ネットワークの次世代化について」(2025年10月15日、制度設計WG資料5):https://www.meti.go.jp/shingikai/enecho/denryoku_gas/jisedai_kiban/system_design_wg/pdf/005_05_00.pdf
・資源エネルギー庁「系統接続までのフロー」:https://www.enecho.meti.go.jp/category/saving_and_new/saiene/grid/01_setsuzoku.html
・資源エネルギー庁「再エネをもっと増やすため、『系統』へのつなぎ方を変える」:https://www.enecho.meti.go.jp/about/special/johoteikyo/non_firm.html

仕組み②:ノンファーム型接続は「空いている時間だけ使う」契約

「空きがないなら、増強が終わるまで待つしかないのでは?」という問題への答えの一つがノンファーム型接続です。

ファーム型(従来)

容量をあらかじめ確保してからつなぐ方式です。「firm=しっかりした」の名のとおり枠は保証されますが、空きがなければ増強完了まで待つことになります。

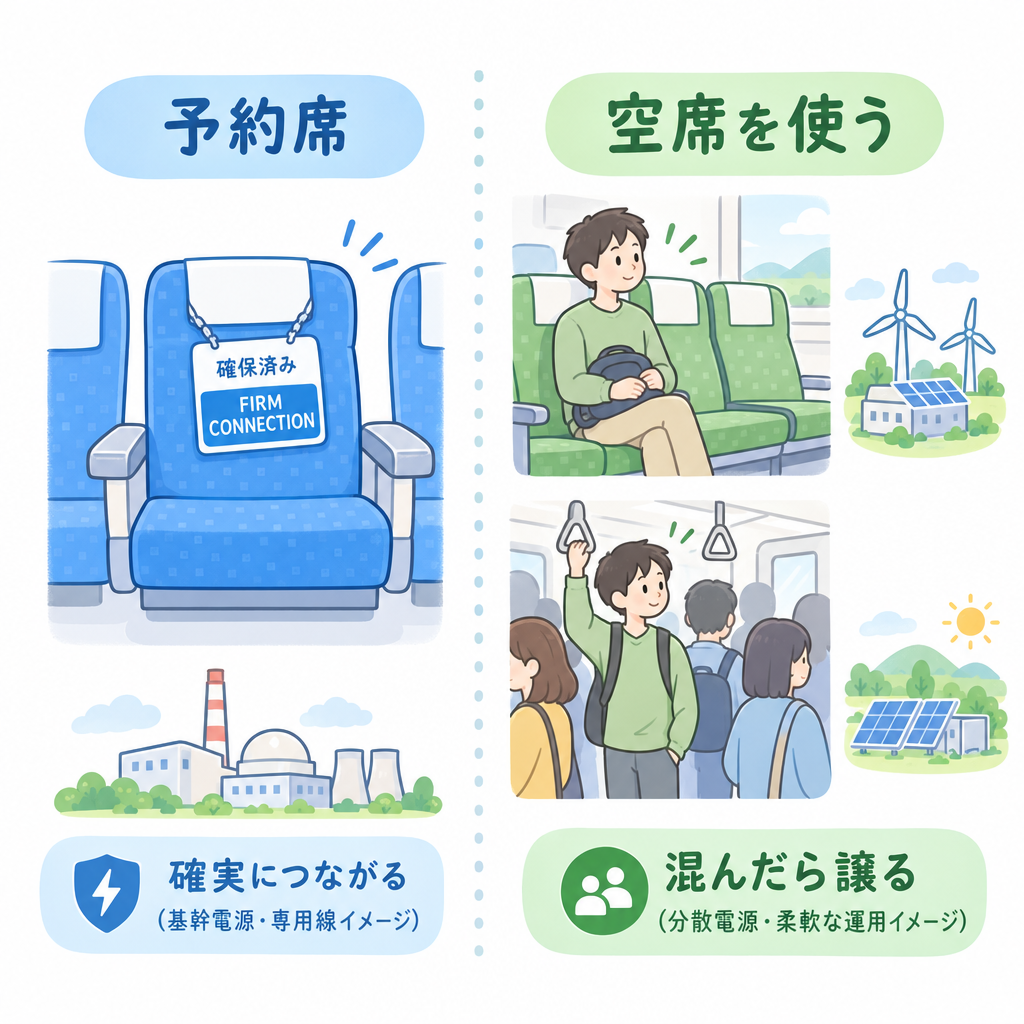

ノンファーム型

容量を確保せず、空いているときだけ使う方式です。混雑したときは出力を抑える(出力制御)ことを条件に、増強を待たずにつなげます。

資源エネルギー庁によると、ノンファーム型接続は2019年に東京電力パワーグリッドの千葉・鹿島エリアで試行され、2021年1月13日から全国展開が始まりました。まずは全国の空き容量のない基幹系統(各社の上位2電圧の設備)で、原則として適用されています。

注意:もともとは「発電所側」の仕組み

ここはよく誤解されるポイントです。ノンファーム型接続は、再エネなどの電源(発電側)を早くつなぐために作られた制度です。データセンターのような需要側については、国の審議会で「特定の条件の下で早く連系する方法」が検討事項に挙げられている段階です。

ポイント:発電側は「混んだら発電を止める」ことで道を分け合えます。需要側で同じことをするには「混んだらDCの電力消費を減らす」必要があり、止まれないAI計算とどう両立するかが論点になります。
出典
・資源エネルギー庁「再エネをもっと増やすため、『系統』へのつなぎ方を変える」:https://www.enecho.meti.go.jp/about/special/johoteikyo/non_firm.html
・資源エネルギー庁「電力ネットワークの次世代化について」(2025年10月15日)p.16「特定条件下での早期連系」:https://www.meti.go.jp/shingikai/enecho/denryoku_gas/jisedai_kiban/system_design_wg/pdf/005_05_00.pdf

数字で見る:印西・白井エリアの「順番待ち」

日本で最も詰まりが目立つのが、DCが集まる千葉県の印西・白井エリアです。国の審議会資料には、待ち行列の中身がはっきり書かれています。

連系待ちの大規模需要

約40件

申込容量の合計 約2,500MW

今後必要な工事の総額

2,000億円超

見込み

協議が止まった「保留」

10件弱

容量 500MW弱

さらに、東京・関西・九州エリアで接続手続き中のDC用途の特別高圧需要家を調べると、264件のうち144件が計画を変更しており、そのうち104件は最終規模に届く時期を後ろ倒ししていました。中には10年以上の後ろ倒しを申し出た例もあります。申込みの時点で、事業計画が決まっていない、土地を取得できていないといった理由で協議が止まっている例も確認されています。

それでも「倍速」で道を造った

東京電力パワーグリッドによると、印西市の電力需要は2027年度に2017年度の6倍になる見込みです。そこで同社は、新京葉変電所から275kVの電気を10.1kmの地下トンネルで送る千葉印西変電所を新設しました。同規模の工事は通常4年ほどかかるところを約2年で仕上げ、2024年6月に運転を始めています。

ここが本質:前例のないスピードで道を広げても、申込みはそれを上回りました。資料には、計画中の工事で供給できる量を超える申込みが来ており、場所によってはさらに数年以上の工期が必要になる場合もあると書かれています。
出典
・資源エネルギー庁「電力ネットワークの次世代化について」(2025年10月15日)p.5〜14:https://www.meti.go.jp/shingikai/enecho/denryoku_gas/jisedai_kiban/system_design_wg/pdf/005_05_00.pdf
・東京電力HD「世界を魅了するINZAIの激増する電力需要を支える挑戦」:https://www.tepco.co.jp/toudenhou/pg/1668074_9043.html

海外では何が起きたか:日本の「少し先の未来」

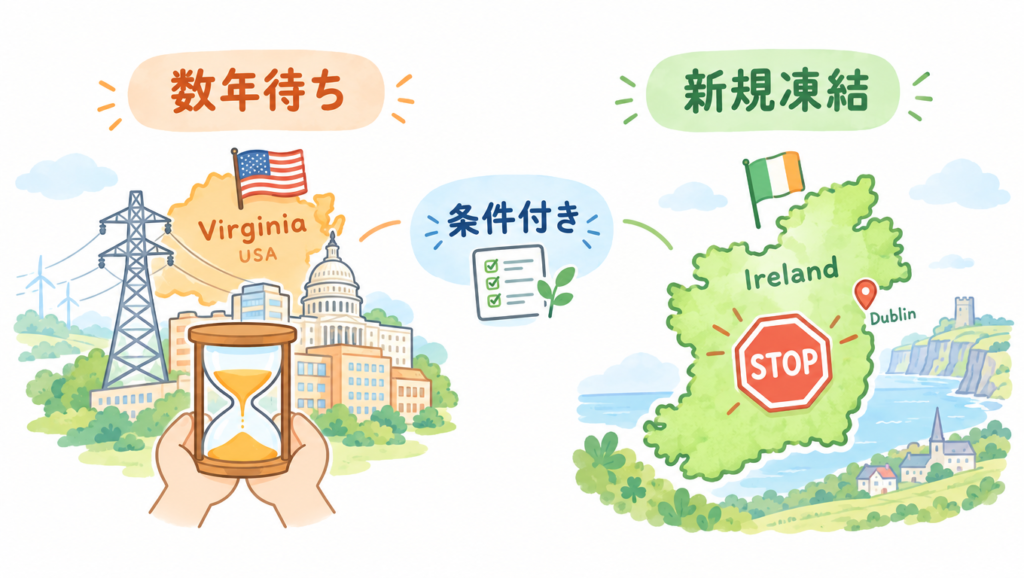

米国 米バージニア州:「数年待ち」を告げられたデータセンター街

世界最大級のDC集積地、北バージニアのラウドン郡。業界メディアData Center Frontierによると、2022年7月、Dominion EnergyはDC事業者に対し、東ラウドンの一部の新規施設への電力供給が数年遅れると伝え始めました。理由は発電不足ではなく、送電インフラの増強がDCの急成長に追いつかなかったことです。

郡の報告では、制約は郡内の変電所の3分の2に及び、建設中・計画中の大半の案件が2026年1月まで、予定よりかなり少ない電力しか割り当てられない見通しとされました。その後Dominionは、既存線の張り替え(リコンダクタ)や変電所の拡張で少しずつ新規接続を再開し、根本的な対策として500kVの送電線を2026年の完成予定で急いで整備しました。

アイルランド:首都圏で「事実上の新規凍結」

アイルランドでは、規制当局CRUが2021年11月、系統運用者に対して、DCの接続申請を「系統制約のある地域かどうか」などの基準で審査するよう指示しました(CRU/21/124)。全国一律の禁止はしなかったものの、送電会社EirGridはダブリン首都圏は制約地域であり、当面その状態が続くと表明しています。現地報道では、ダブリンでの新規受付は2028年ごろまで止まる可能性があると伝えられました。

背景にあるのは電力量の大きさです。アイルランド中央統計局によると、DCの電力消費は2025年に7,663GWhで、全体の23%を占めました(2015年は5%)。CRUが2025年に決めた新しい接続方針では、新しいDCに次の条件が課されています。

  • 最大受電容量に見合う発電設備または蓄電池を敷地内か近くに用意すること
  • 年間需要の80%以上を、国内の新たな再エネ事業でまかなうこと(猶予期間は6年)
  • 系統の制約地点か非制約地点かを個別に審査すること。系統運用者は空き容量の情報を定期的に公表すること
kWとkWhに注意:アイルランドの「GWh」は1年間に使った電気の量(kWhの仲間)です。印西の「2,500MW」は同時に流したい電気の太さ(kWの仲間)です。系統接続で問題になるのは主に太さ(kW)のほうで、送電線や変圧器はこの瞬間の大きさで限界が決まります。

3か国の対応を比べると

米国
待たせつつ、つなげる分から少しずつ供給。送電線を急いで増強。
アイルランド
場所と条件で絞る。「自分で電源を持ってくる」ことを条件にする。
日本
順番のルールを整え、空き情報を公開し、先回りして系統を整備する。
出典
・Data Center Frontier「Dominion Resumes New Connections, But Loudoun Faces Lengthy Power Constraints」(2022年):https://www.datacenterfrontier.com/energy/article/11436951/dominion-resumes-new-connections-but-loudoun-faces-lengthy-power-constraints
・CRU「CRU/21/124 Direction to the System Operators related to Data Centre grid connection」:https://cruie-live-96ca64acab2247eca8a850a7e54b-5b34f62.divio-media.com/documents/CRU21124-CRU-Direction-to-the-System-Operators-related-to-Data-Centre-grid-connection-.pdf
・DCD「EirGrid says no new applications for data centers in Dublin until 2028 – report」(EirGrid声明を含む):https://www.datacenterdynamics.com/en/news/eirgrid-says-no-new-applications-for-data-centers-in-dublin-till-2028/
・CSO「Data Centres Metered Electricity Consumption 2025」:https://www.cso.ie/en/releasesandpublications/ep/p-dcmec/datacentresmeteredelectricityconsumption2025/keyfindings/
・CRU「The CRU publishes its decision on new electricity connection policy for data centres」:https://www.cru.ie/about-us/news/the-cru-publishes-its-decision-on-new-electricity-connection-policy-for-data-centres/

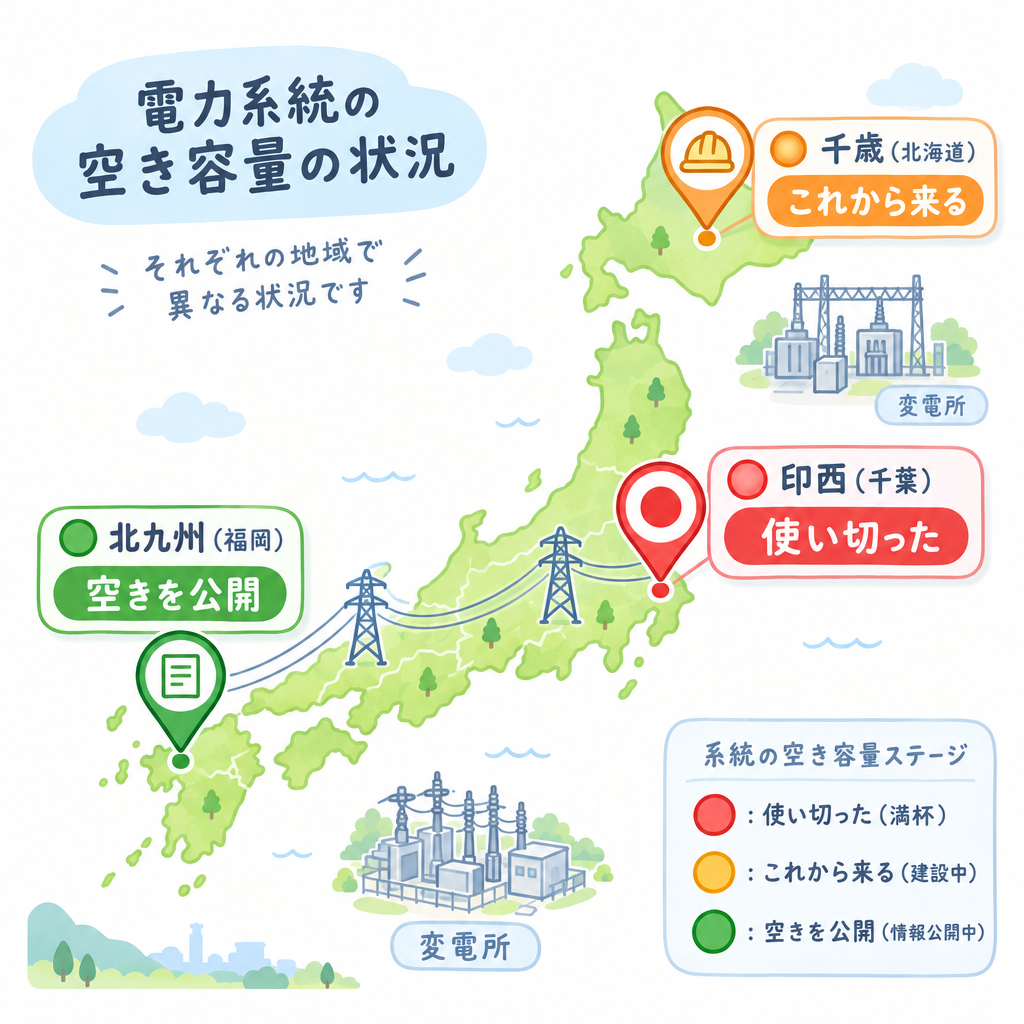

印西・千歳・北九州:「系統の空き」で読む立地の実像

この3つの地名は、同じ理由で並んでいるわけではありません。「空きをもう使い切った場所」「太い線がこれから来る場所」「空き情報と誘致がセットになった場所」と、それぞれ段階が違います。

印西(千葉)
空きを先に使い切った先行地

都心に近く地盤も強いため、真っ先に選ばれました。その結果、前のブロックで見たとおり、供給できる量を上回る申込みが集中しています。「人気だから詰まった」典型例です。

千歳(北海道)
太い線が「これから来る」場所

北海道電力ネットワークの計画では、南千歳変電所(187/66kV、変圧器450MVA×2台)と、南早来変電所から結ぶ南千歳地中線(187kV、14.4km)がいずれも2027年10月に使用開始の予定です。地中線は2028年10月に1回線増設する計画もあります。報道では、ラピダスの量産開始に合わせた整備とされています。

北九州(福岡)
空き情報と誘致がセットの場所

九州電力送配電のウェルカムゾーンマップには「北九州・筑豊エリア」が載っています。市の資料では、北九州学術研究都市で2棟120MWのDCが2026年2月に着工しました。市は2026〜2028年度にDC5件・関連産業3件、投資決定額1兆円という目標を掲げ、響灘の再エネ集積もアピールしています。

国も「空きのある場所」へ誘導し始めた

経済産業省は2026年9月11日、「GX戦略地域」の第1弾を認定しました。データセンター集積型には9地域10地点が選ばれ、北海道は石狩市と苫小牧市、福岡県は北九州市・直方市・鞍手町が含まれています。今後10年程度でGW級のDC集積地をつくる構想で、支援策には「電力系統の先行整備」が明記されています。

正確に押さえたいポイント:千歳市そのものはGX戦略地域(DC集積型)の認定地点ではありません。また北海道知事は2026年9月15日のメッセージで、道内でも需要が集中するエリアでは電力供給までに長い期間がかかる懸念があると述べています。「地方なら必ず空いている」わけではなく、集まれば印西と同じことが起きうるという点が大事です。
出典
・北海道電力ネットワーク「2025年度供給計画の概要」:https://www.hepco.co.jp/network/info/2024/__icsFiles/afieldfile/2025/03/28/250328_1.pdf
・朝日新聞「近づく供給の限界 確保に頭を悩ませる半導体誘致自治体」(ラピダスとの関連を報じた記事):https://www.asahi.com/articles/AST5F1TBNT5FUNHB00TM.html
・北九州市「北九州市のデータセンター誘致の取組について」(2026年7月2日):https://www.city.kitakyushu.lg.jp/files/001218667.pdf
・九州電力送配電「ウェルカムゾーンマップ(北九州・筑豊エリア)」:https://www.kyuden.co.jp/td/application/firm-location/industry-map/map-kitakyushu.html
・経済産業省「GX戦略地域(第1弾)を認定しました」(2026年9月11日):https://www.meti.go.jp/press/2026/09/20260911006.html
・北海道「データセンター立地に関する道の考え」(2026年9月15日):https://www.pref.hokkaido.lg.jp/kz/ssg/270017.html

止まらない工夫:日本は「待ち行列」をどうほぐすのか

工夫① 空き情報を見える化する「ウェルカムゾーンマップ」

一般送配電事業者は、早く電力供給を始められる場所を示すウェルカムゾーンマップを公開しています。種類は用地マップ(工業用地ごと)・地点マップ(変電所周辺)・系統マップ(送電線ごとの空き)の3つで、掲載地点を増やし、メッシュを細かくする方針が示されています。

工夫② 「空押さえ」に規律をかける

2026年6月10日の次世代電力系統WGでは、使われない容量への対策が議論されました。制度案として示されたのは次の内容です(いずれも案であり、正式決定ではありません)。

  • 対象は最終契約電力30MW以上の特別高圧需要家(既存の契約も含む)
  • 段階的な契約の途中で使わない容量を他の利用者に回す「容量開放」と、最終規模に届かない場合の「費用精算」
  • 計画変更の猶予は1年、段階別契約の最長期間は原則6年

これとは別に、供給承諾から3か月以内の工事費負担金の入金などの手続き面のルールは、2026年10月1日から運用を始める方針が示されています(2026年6月の審議会の資料)。

工夫③ 需要が来る前に「道を先に造る」

資源エネルギー庁は、一般送配電事業者が計画を作り、国と広域機関が確認したうえで系統を先回りして整備する枠組みを進めています。大規模需要に起因する系統は今後10年程度を見据えて整備し、GX戦略地域の「データセンター集積型」に必要な系統整備には、運転開始前から貸付けを行う仕組みを設ける方向です。

出典
・資源エネルギー庁「電力ネットワークの次世代化について」(2025年10月15日)p.18〜19:https://www.meti.go.jp/shingikai/enecho/denryoku_gas/jisedai_kiban/system_design_wg/pdf/005_05_00.pdf
・経済産業省「第11回 次世代電力系統ワーキンググループ」(2026年6月10日、資料1「局地的な大規模需要に対する規律確保について」):https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saisei_kano/smart_power_grid_wg/011.html
・資源エネルギー庁「電力ネットワークの次世代化について」(2025年12月26日):https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saisei_kano/pdf/078_01_00.pdf

関連企業を「3つの層」で整理する

系統接続の話に出てくるプレイヤーは、役割で3つの層に分けると見通しがよくなります。※特定銘柄の売買をすすめるものではありません。

層① 道を持つ(送配電)

東京電力パワーグリッド(親会社:東京電力HD〈9501〉)、北海道電力ネットワーク(親会社:北海道電力〈9509〉)、九州電力送配電(親会社:九州電力〈9508〉)。海外ではDominion Energy(NYSE: D)、国有のEirGrid。

層② 道をつくる(重電・電線)

変圧器・GIS・ケーブルのメーカーと工事会社です。道の拡張が遅れる原因は、この層の「機材調達」にもあります。日本企業マップで詳しく整理しています。

層③ 道を使う(DC事業者)

申込みをして順番を待つ側です。どこで、いつ電気が確保できるかが、そのまま事業計画の成否に直結します。

あなたにとっての意味と、よくある誤解

投資家の方へ

DC関連のニュースは「建設発表」より「いつ電気がつながるか」を見るのがコツです。送配電会社の供給計画やウェルカムゾーンマップ、審議会資料は無料で読める一次情報です。

IT業界の方へ

GPUの調達より電力の確保が先に決まる時代です。候補地の選定では、系統の空きと供給開始の時期を最初に確認するのが近道です。

学生・学び直しの方へ

「電力=発電」という思い込みを外すと、送電・変電・制度という大きな仕事の世界が見えてきます。

よくある誤解

発電所を建てれば解決する

発電所から需要地までの道(送電線・変電所)がなければ届きません。Dominionの事例も、原因は送電の増強の遅れでした。

ノンファーム型接続でDCもすぐつながる

ノンファーム型接続は発電側の制度です。需要側の早期連系は、まだ議論が進んでいる段階です。

地方ならどこでも空いている

空きは地点ごとに違い、需要が集まれば地方でも詰まります。北海道知事のメッセージがその懸念を示しています。

まとめ:「電気の量」ではなく「道と順番」を見よう

データセンターが建てられない主な理由は、発電量の不足よりも、地点ごとの送電容量・変電所の余力・接続手続きの順番にあります。

日本では先着順と空押さえが待ち行列を伸ばしてきましたが、空き情報の公開、空押さえへの規律、系統の先行整備という形で、ほぐす動きが始まっています。

米国とアイルランドは、日本より先に「待たせる」「条件で絞る」という道を通りました。

印西・千歳・北九州は、空きの段階が違う3つの見本です。次にDCの立地ニュースを見たら、「そこに道はあるか?」と考えてみてください。

この記事のテーマを、本でもっと深くPR(アフィリエイト広告)

データセンターの立地と電気の「道」の話を、国の構想の側からも知りたい方に。本書(電気書院)は、東京電力パワーグリッドの「MESH構想」とNTTの「IOWN構想」を統合し、電力(ワット)と情報通信(ビット)を連携させる戦略を体系的に解説した本です。

¥2,200 (2026/10/04 13:19時点 | Amazon調べ)
\楽天ポイント4倍セール!/
楽天市場

次の一歩ナビ|理解を「線」につなげる

逆の視点

日本でAIデータセンターが増える理由

「作れない」の裏には「作りたい」がある。需要側から読むともう半分が見えます。

読む →
疑問

AIデータセンターはなぜ電気を食うのか?

そもそも、なぜこれほど太い電線が必要なの?

読む →
わかる

受電→変電→配電の全体像

敷地に入った電気がGPUまで届く道のりを一本の線で理解できます。

読む →
わかる

データセンターの受変電設備とは?

特別高圧受電の「中身」を1枚の地図で見渡せます。

読む →
意外

AI電力インフラの日本企業マップ

道を広げられない本当の理由は「鉄と銅の塊」にあった。

読む →
疑問

GIS(ガス絶縁開閉装置)とは?

変電所の中で電気を守る「守り神」は何をしているの?

読む →
意外

瞬低とは?AI学習が止まる理由

つながった後にも「一瞬の電圧低下」という落とし穴がある。

読む →
疑問

ChatGPTの電力消費はGoogle検索の何倍?

「1回の質問」から電力問題を読み解くと?

読む →
わかる

AIデータセンターとは?従来型との違い

基本の「き」から構造を押さえ直せます。

読む →
わかる

AIデータセンターの中身とは?

5つの構成要素を「電力の流れ」と重ねて理解できます。

読む →
意外

高密度データセンターとは?

「普通のDC」では足りない理由は、電気だけではなかった。

読む →
疑問

GPUラックとは?

なぜラック1本でこれほどの電力を食うの?

読む →
わかる

PUEとは?電力効率を1から理解

同じ受電容量で、どれだけ計算に回せるかがわかります。

読む →
意外

PUEだけでは足りない?効率指標の整理

PUEが良くても安心できない理由がある。

読む →
疑問

空冷と液冷の違いとは?

電気の次に詰まる「熱」はどう逃がすの?

読む →
わかる

液冷とは?DLC・液浸・水冷の違い

3方式の使い分けが比較表ですっきり整理できます。

読む →
意外

クーリングタワーとは?

立地を縛るのは電気だけではない。「水」という第2の制約。

読む →
疑問

NVIDIA GB300とは?

電線の先で待つ「最強チップ」はどれだけ電気を欲しがるの?
