AIデータセンターはなぜ電力で詰まる?受電電圧・系統接続待ちと受電→変電→配電の全体像

電力・電源
記事内に広告が含まれています。
30秒でわかる答え

AIデータセンターが「電力で詰まる」とは、発電所からGPUまで電気を届ける「受電→変電→無停電化(UPS)→配電→ラック」の5段階のどこか1つでも容量が足りず、建物やGPUがあっても動かせない状態のことです。

いちばん詰まりやすいのは入口です。大きなデータセンターは2万V以上の特別高圧で電気を受けるのが一般的で、そのためには送電網(系統)につなぐ工事が要り、地域によってはその順番待ちが長くなっています。電圧の区分と受電の目安は、記事の中ほどの早見表にまとめました。

「AIデータセンターは電力が足りない」──ニュースで何度も聞くこの言葉、でも、こんなふうに感じていませんか?

こんな悩みはありませんか?
  • 「電力が足りない」と聞くけど、どこで・なぜ詰まるのかがわからない
  • 受電・変電・配電・UPS・PDU──言葉は知っているが、つながりが見えない
  • 「系統接続に10年かかる」と言われても、何の話かピンとこない
  • GPUの電力消費の話は読んだが、その電気を”どう届けるか”の全体像が欲しい
  • 電力関連の銘柄を見たいが、サプライチェーンのどこを見ればいいか迷う
この記事でわかること
  • 電気が「発電所→GPU」に届くまでの5ステップの全体像
  • 「受電→変電→UPS→配電→ラック」を1本の流れで図解
  • 電力で詰まる5つのボトルネックがどこにあるか
  • なぜ日本で系統接続が10年待ちになるのか
  • 特別高圧・PDU・オンサイト発電(SMR)まで用語を全部整理
  • 投資家・学生・技術者にとっての意味と次の一歩
先に結論

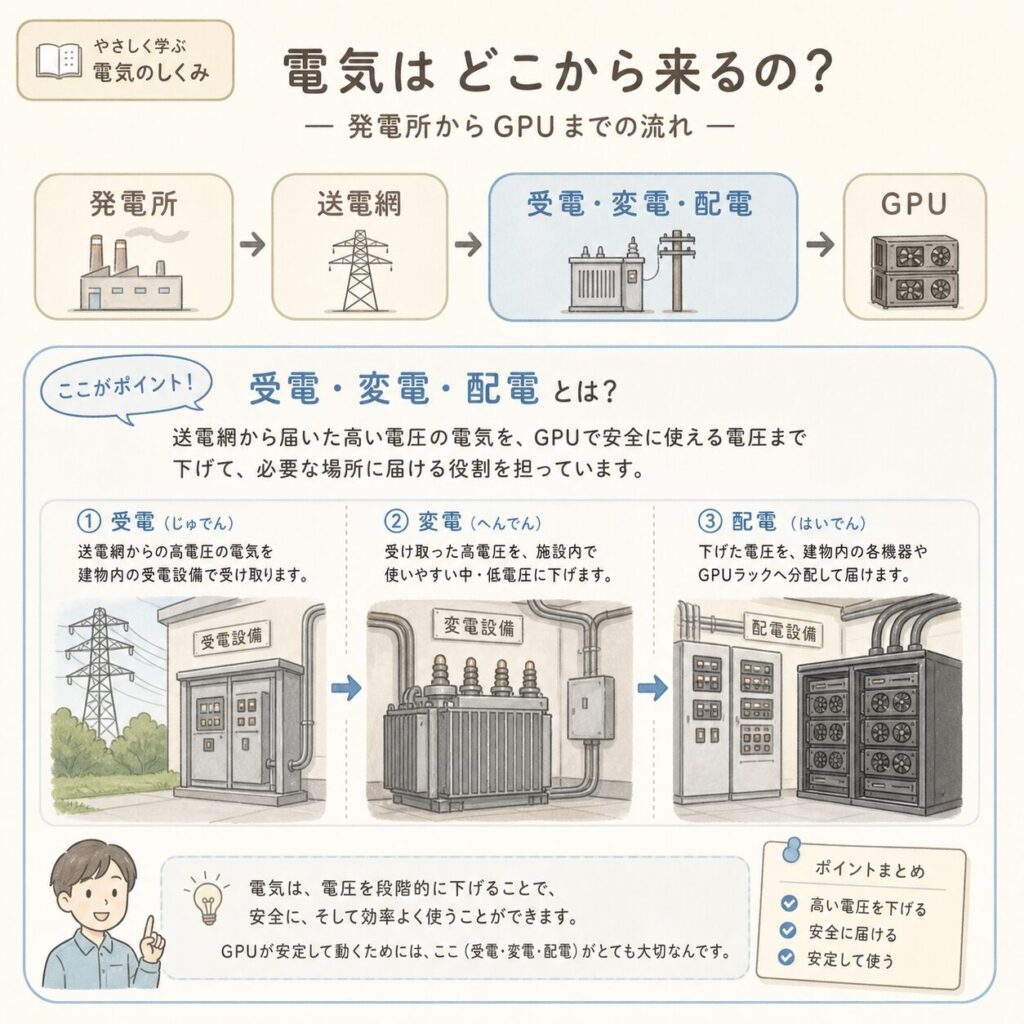

AIデータセンターの電力は、「①受電 → ②変電 → ③無停電化(UPS)→ ④配電(PDU)→ ⑤ラック」という5つのステップで、発電所からGPUまで届けられます。そして「電力で詰まる」とは、このどこか1つでも容量が足りないと全体が止まることを意味します。最大のボトルネックは入口の①受電と、その前段にある「系統接続(送電網につなぐ権利)」です。千葉県印西・白井エリアでは申込みが供給可能量を超え、新規の系統接続に最長10年以上かかるケースも報告されています(出典:経済産業省 系統設計WG資料)。建物もGPUも用意できているのに「電気が来ない」──これがAI時代の最大の物理的制約です。この記事は、その全体像を1枚の地図にする「電力ハブ記事」です。

あなたが今いる場所:AIデータセンター > 電力インフラ > 受電→変電→配電の全体像
▼ 電力が届くまでの流れ(上流→下流)
発電所
送電網(系統)
受電→変電→配電 ←ココ
GPUラック
冷却・排熱
▼ DCの5大構成要素(このうち「電力」がテーマ)
GPUサーバー
ストレージ
ネットワーク
電源設備 ←ココ
冷却設備
  1. 電気は「発電所→GPU」までどう届くのか──5ステップの全体像
    1. 電力チェーンは「水道」と同じ──太い本管から蛇口まで

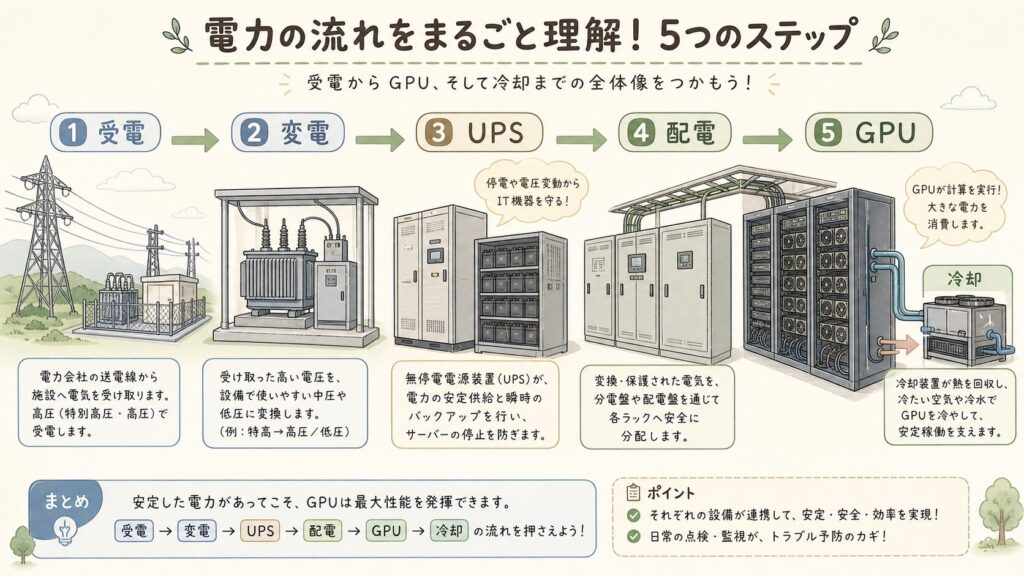

  2. 電力チェーン全体図──受電から GPU までの5ステップ
  3. 【前提】系統接続──そもそも「つなげない」という壁
    1. GPUより先に「送電網につなぐ権利」が要る
  4. データセンターの受電電圧の早見表──特別高圧・高圧・低圧
  5. STEP1:受電──「特別高圧」で巨大な電力を引き込む
    1. 一般家庭の数万倍──桁違いの電力を受け取る入口
  6. STEP2・3:変電とUPS──「電圧を下げ」「1秒も止めない」
    1. STEP2 変電:特別高圧を段階的に下げていく
    2. STEP3 UPS:停電でも「1秒も止めない」ための保険
  7. STEP4・5:配電とラック──「120kWの蛇口」をどう作るか
    1. STEP4 配電(PDU):各ラックへ電力を振り分ける
    2. STEP5 ラック・GPU:電気を「計算」と「熱」に変える終点
  8. 「電力で詰まる」5つのボトルネック──どこが弱いと止まるのか
    1. 解決策の最前線:オンサイト発電という「裏口」
  9. 電力チェーンに関わる企業──3層で整理する
      1. 上流:発電・系統
      2. 中流:受変電・電源設備
      3. 下流:配電・DC建設・運用
  10. あなたにとっての意味──投資家・学生・技術者の視点
  11. よくある誤解を整理する
  12. まとめ:電力チェーンの全体像
  13. よくある質問(FAQ)
    1. 電力テーマをさらに深掘りする(スポーク記事)
    2. 次に読むべき記事
    3. テーマ別に、もっと深く学ぶ

電気は「発電所→GPU」までどう届くのか──5ステップの全体像

電力チェーンは「水道」と同じ──太い本管から蛇口まで

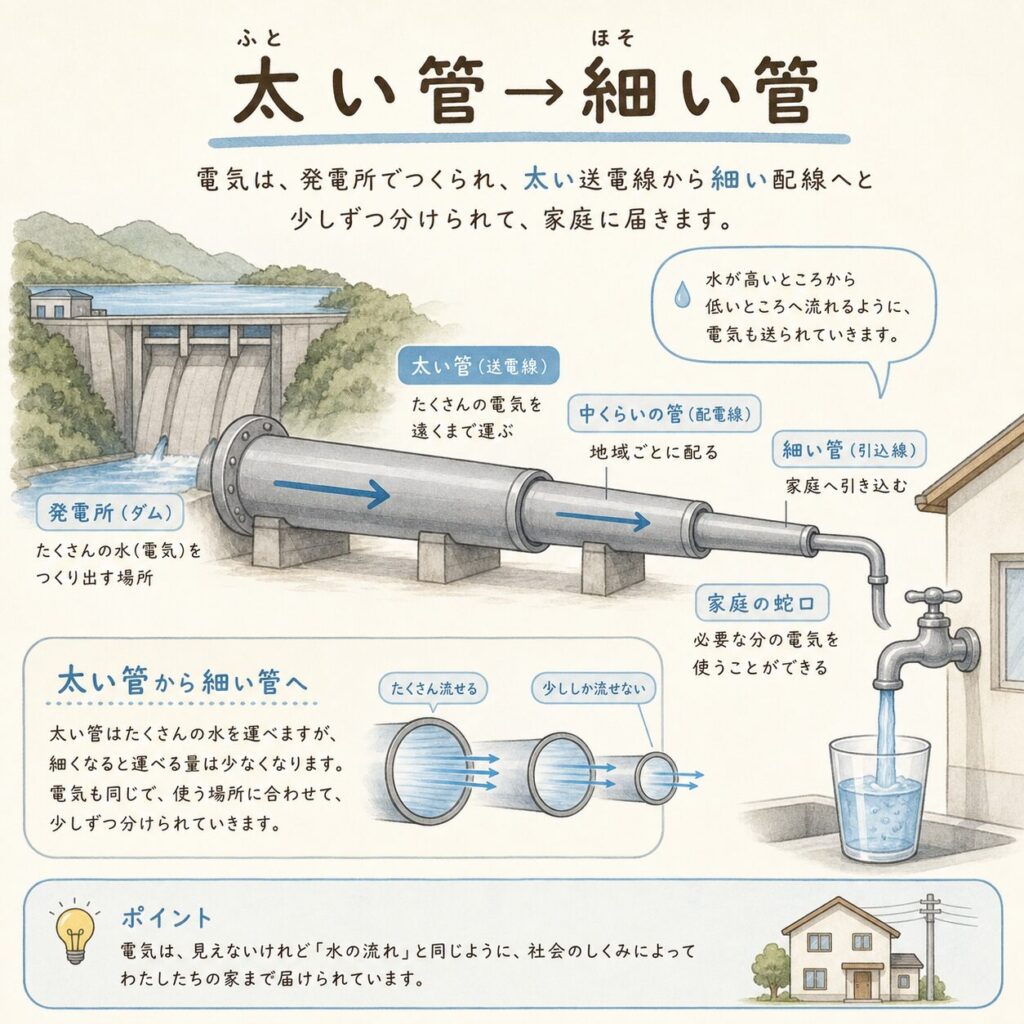

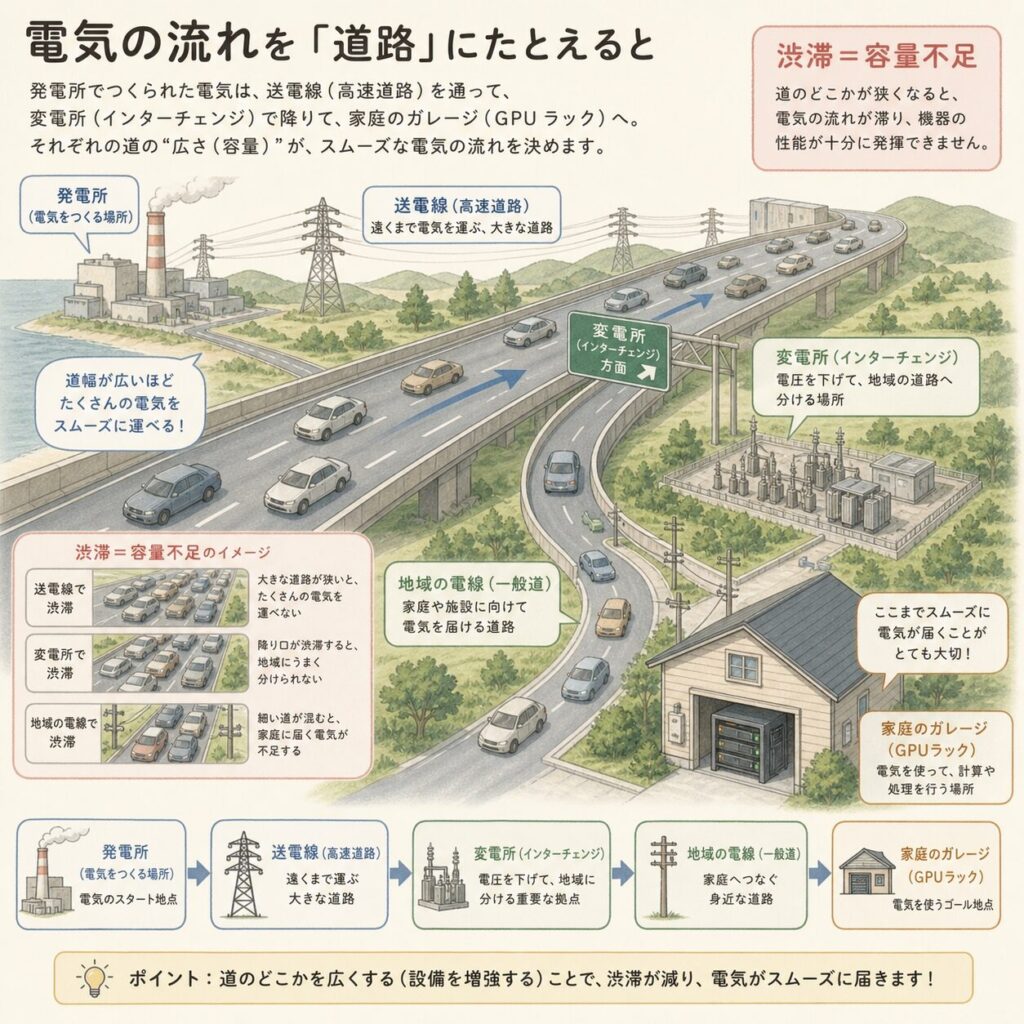

AIデータセンターの電力供給は、複雑そうに見えて、実は「太い管から細い管へ、段階的に分けていく」という1本の流れです。水道で言えば、ダム(発電所)から太い本管(送電網)を通り、家の前で細くして(変電)、各部屋の蛇口(ラック)に届ける──これと同じ構造です。

電気の場合、電圧を「高く送って、現場で下げる」のがポイントです。なぜなら、電圧が高いほど送電ロスが少ないから。だから発電所からは数十万ボルトという超高電圧で送り、データセンターの敷地で何段階も電圧を下げて、最終的にGPUが使える電圧(数百ボルト〜十数ボルト)まで落とします。

たとえるなら…

電力チェーンは「高速道路から自宅の駐車場まで」の流れに似ています。高速道路(送電網)は何千台もの車を一気に運ぶが、そのままでは家に入れない。インターチェンジ(変電所)で一般道に降り、自宅前の細い道(配電)を通って、ようやく駐車場(GPU)に車が停まる。途中のどこか1箇所でも渋滞(容量不足)すれば、車(電気)は目的地に届きません。

この記事の読み方
この記事は「電力ハブ記事」です。まず5ステップの全体像をつかみ、各ステップで「どこが詰まるか」を理解してください。個別ステップをさらに深掘りしたい方向けに、記事の最後に深掘り記事への分岐(スポーク)を用意しています。
電力・電源を順に読む(全9本)
  1. ChatGPTの電力消費
  2. AIデータセンターはなぜ電力で詰まるのか(この記事)
  3. 受変電設備とは
  4. GISとは
  5. 瞬低とは
  6. 800VDC給電とは
  7. SSTとは
  8. 系統連系の順番待ちと立地
  9. 電力インフラの日本企業マップ

電力チェーン全体図──受電から GPU までの5ステップ

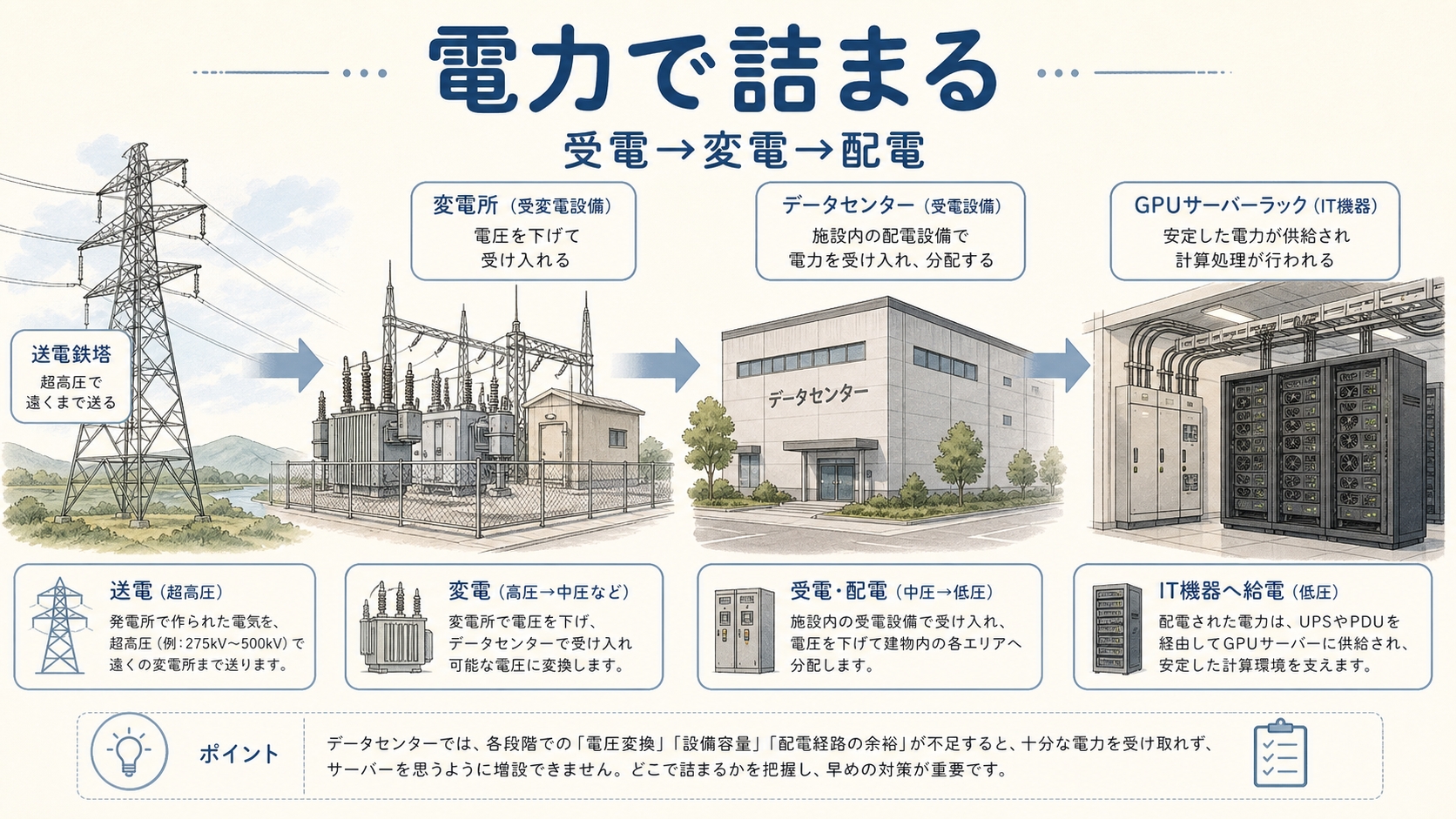

それでは、電気が発電所からGPUに届くまでの流れを1枚の図にまとめます。この図が、電力記事すべての「地図」になります。

AIデータセンター 電力チェーン全体図
前提 系統接続

送電網に「つなぐ権利」を確保する。ここが最大の関門。日本では最長10年待ち。

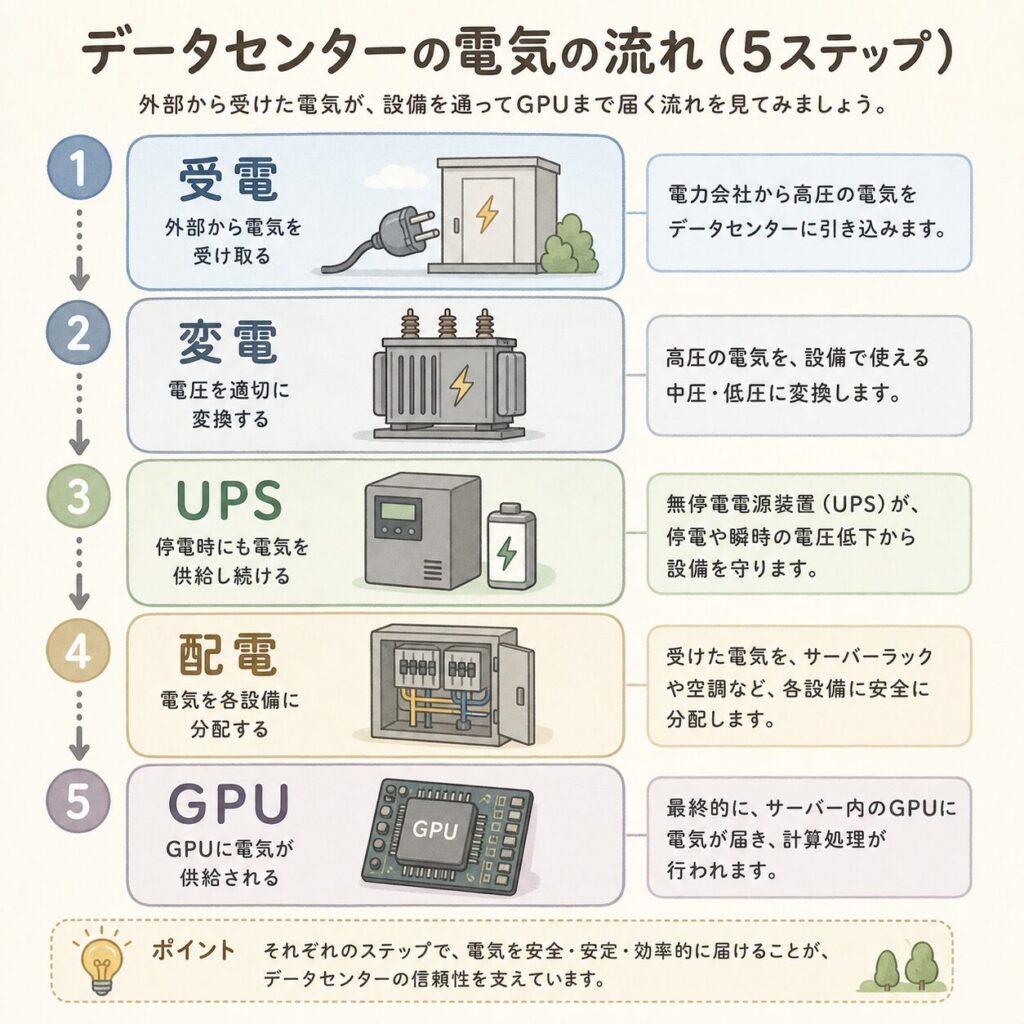

STEP 1 受電

電力会社から特別高圧(数万〜数十万V)で電気を引き込む。大規模AI DCは専用変電所レベルの受電が必要。

STEP 2 変電

変圧器(トランス)で電圧を段階的に下げる。特別高圧→高圧→低圧へ。受変電設備が施設内に置かれる。

STEP 3 無停電化(UPS)

停電に備えてUPS(無停電電源装置)を経由。1秒も止められないAI学習を守る。非常用発電機も待機。

STEP 4 配電(PDU)

PDU(電力分配ユニット)が各ラックへ電力を振り分ける。ラック1本120kW級に対応する高密度配電。

STEP 5 ラック・GPU

GPUサーバーが電力を消費し、AI計算を実行。消費電力の大部分は熱に変わり、冷却設備へ。

系統接続→受電→変電→UPS→配電→GPU。このどこか1つでも容量不足なら、全体が止まる。

用語メモ:系統(けいとう)

発電所から消費地までを結ぶ「送電網全体」のこと。「系統接続」とは、新しい施設をこの送電網につなぐこと。容量が空いていなければ接続できず、送電線や変電所の増強が必要になる。

受電からGPUまでの流れを、電圧を下げる段ごとに動く図で追う動画です。高い電圧で受けると電流が小さくて済む理由も数字で見られます。

動画:なぜ6万ボルトで受ける?AIの棚に届く電気の旅【AIデータセンター #1】

YouTube「AIインフラLab」のチャンネルを見る →

【前提】系統接続──そもそも「つなげない」という壁

GPUより先に「送電網につなぐ権利」が要る

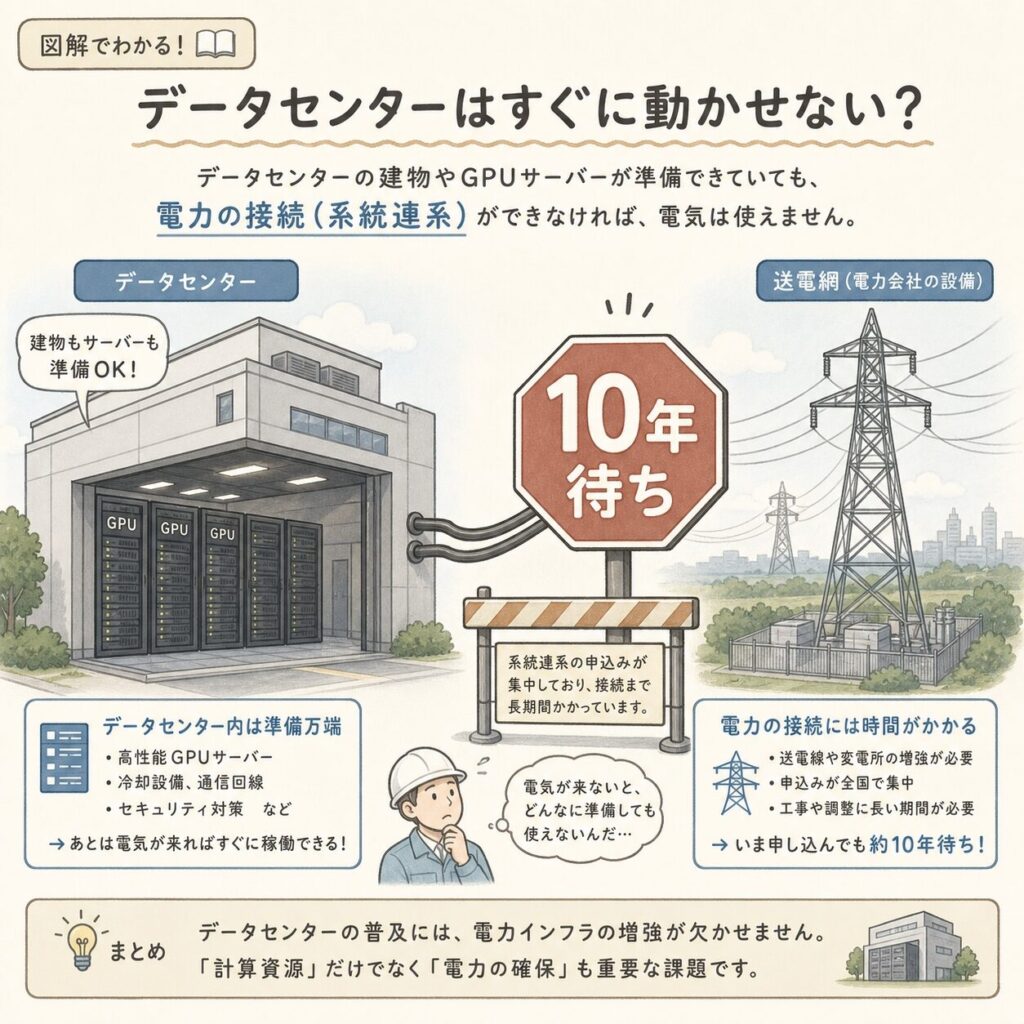

意外に思われるかもしれませんが、AIデータセンターの電力問題で最初に・最も深刻に詰まるのは「系統接続」です。これは受電のさらに前段、「そもそも送電網に新しくつないでいいか」という問題です。

数百MW(メガワット)級のAIデータセンターは、大型の工場や町ひとつ分に匹敵する電力を必要とします。これだけの電気を引き込むには、近くの送電網に「空き容量」がなければなりません。空きがなければ、送電線や変電所そのものを新しく作る必要があり、これには年単位の時間がかかります。

経済産業省の資料によれば、データセンターが集中する千葉県印西・白井エリアでは「供給可能量を超える申込みが集中」しており、系統接続に時間がかかって事業計画に影響が出ています(出典:経済産業省 系統設計WG資料)。新規接続に最長10年以上かかるケースも報告されています。

最長10年+
新規系統接続にかかる期間(印西エリア)
616万kW
DCの新増設による最大需要電力の上乗せ(2034年度・2025年1月の想定)
約13倍
上乗せの伸び(2025→2034年度・同じ想定)

出典:電力広域的運営推進機関「全国及び供給区域ごとの需要想定(2025年度)」(2025年1月)の別添表1-1。データセンターの新増設で全国の最大需要電力に上乗せされる分(2025年度47万kW→2034年度616万kW)で、データセンターが使う電気の総量ではありません。最新の2026年1月の想定では、2035年度に661万kWです(稼働の時期が後ろにずれたため、2033年度までは前の想定を下回ります)

よくある誤解
「AI DCの電力問題=GPUや発電量が足りない」と思われがちですが、現実の最大のボトルネックは「送電網につなげない」系統接続の問題です。発電する電気はあっても、それをDCまで運ぶ”道路”が足りない。だから今、立地選びは「土地の安さ」より「系統に空きがあるか」で決まる時代になっています。これが、北海道・九州など地方へのDC分散が進む大きな理由です。
関連記事
日本でAIデータセンターが増える理由とは?地方に建つわけと主な場所を図解 →

系統接続の壁と、北海道・九州への地方分散の動きを詳しく解説しています。

データセンターの受電電圧の早見表──特別高圧・高圧・低圧

「データセンター 受電電圧」と調べる方のために、電圧の区分と、どの規模の施設がどの電圧で電気を受けるかの目安をまとめました。区分そのものは国の省令(電気設備に関する技術基準を定める省令)で決まっています。

区分電圧(省令の定義)受電の目安データセンターでは
低圧交流600V以下(直流750V以下)小さな店舗や住宅建物の中で、サーバーの電源や空調に配る電圧
高圧交流600V超〜7,000V以下(直流750V超〜7,000V以下)契約電力がおおむね50kW以上2,000kW未満小〜中規模のデータセンター。6,600Vで受けることが多い
特別高圧7,000V超契約電力がおおむね2,000kW以上大規模なデータセンター・AIデータセンター。2万V以上で受け、敷地の中の変電設備で下げる
注意:契約電力と受電電圧の境目は、電力会社の約款や地域の送電網の事情で変わります。上の表は一般的な目安です。
ポイント:特別高圧で受けるほど大きな電力を引けますが、そのぶん送電網の側にも空きと工事が要ります。これが「系統接続待ち」の正体で、建物より先に電気の道を確保できるかが、立地を決める条件になっています。受変電の設備の中身はデータセンターの受変電設備とは、順番待ちの仕組みはなぜ「電気はあるのに建てられない」のかで解説しています。

STEP1:受電──「特別高圧」で巨大な電力を引き込む

一般家庭の数万倍──桁違いの電力を受け取る入口

系統接続の権利が確保できたら、いよいよ電気を施設に引き込みます。これが「受電」です。AIデータセンターのような大電力施設は、「特別高圧(特高)」と呼ばれる超高電圧で電気を受け取ります。

用語メモ:特別高圧(特高)

契約電力が2,000kW以上、受電電圧が20,000V(20kV)以上の電力区分のこと。一般家庭は「低圧(100V/200V)」、中小ビルは「高圧(6,600V)」だが、大規模DCはさらに上の「特別高圧」で受電する。特高を扱える変電所は限られるため、立地の制約にもなる(出典:クラウドWatch)。

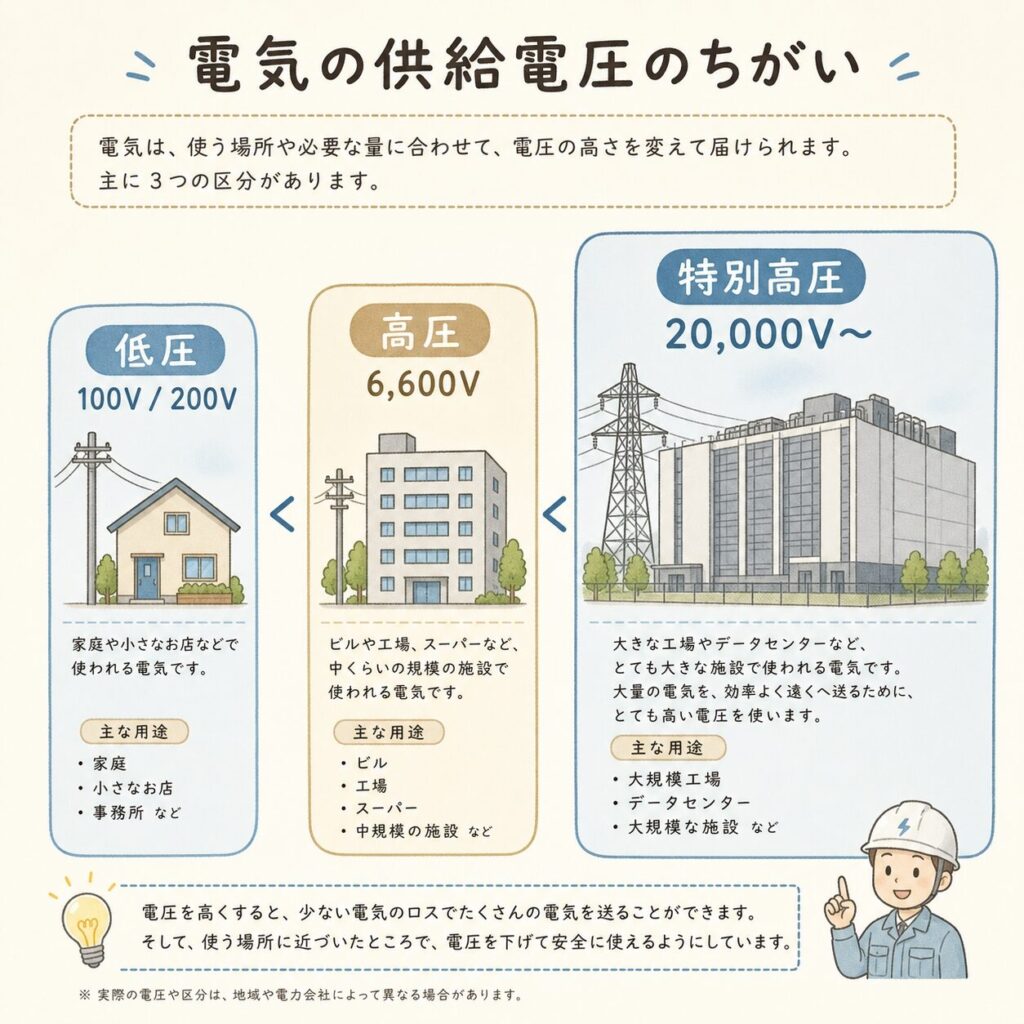

電力区分 電圧の目安 主な使用先
低圧 100V / 200V 一般家庭・小規模店舗
高圧 6,600V 中規模ビル・工場・小規模DC
特別高圧 20,000V〜 大規模AIデータセンター・大工場
たとえるなら…

一般家庭が「家庭用の細い水道管」で水を引いているとすれば、特別高圧の受電は「町全体に水を配るための太い基幹水道管を、自分の敷地に直接引き込む」ようなもの。これだけ太い管を引くには、近くに十分な水源(変電所)と、引き込む工事の許可(系統接続)が必要になります。

ここで重要なのは、特高を扱える変電所はどこにでもあるわけではないという点です。供給量にも限りがあるため、申請してもすぐに枠が確保できるとは限りません。これが「受電点での詰まり」であり、立地が制限される直接の原因になります。

STEP2・3:変電とUPS──「電圧を下げ」「1秒も止めない」

STEP2 変電:特別高圧を段階的に下げていく

受電した特別高圧の電気は、そのままではGPUに使えません。変圧器(トランス)で電圧を段階的に下げていきます。これが「変電」です。施設内に置かれる「受変電設備」がこの役割を担います。

変圧器は、鉄心に巻いた2つのコイルの巻数の比で電圧を変える装置です(電磁誘導)。そのしくみは、同じ筆者が運営する電気と品質管理のブログ shirasusolo.net の変圧器とはで詳しく解説しています。

この鉄心とコイルの変圧器を、パワー半導体で周波数を上げてから電圧を変える方式に置き換えて小さくする「SST(ソリッドステート変圧器)」も、変圧器の不足を背景にAIデータセンターで注目されています(SST(ソリッドステート変圧器)とは?)。

特別高圧(数万V)→ 高圧(6,600V)→ 低圧(数百V)と、まるで階段を降りるように電圧を落とし、最終的にサーバーが使える電圧まで整えます。大規模AI DCでは、この受変電設備が専用変電所レベルの規模になります。

用語メモ:受変電設備

電力会社から受け取った高い電圧を、施設内で使える電圧に変換する設備一式。変圧器・遮断器・保護装置などで構成される。従来DCより桁違いに大きい電力を扱うため、AI DCでは設備の大型化・冗長化が必須になる。

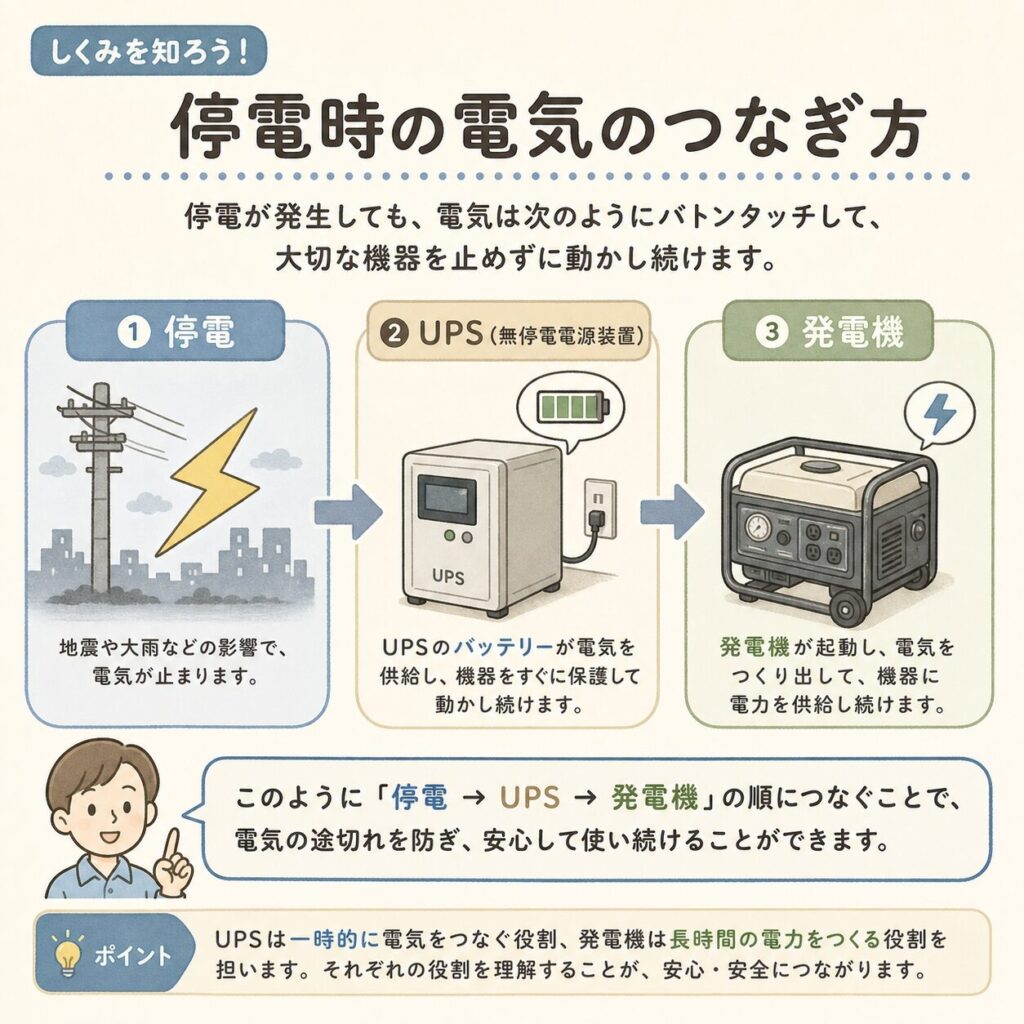

STEP3 UPS:停電でも「1秒も止めない」ための保険

電圧を下げた電気は、次にUPS(無停電電源装置)を経由します。これは停電が起きた瞬間にバッテリーから電力を供給し、システムを止めないための装置です。

AIの学習(トレーニング)は、数週間〜数ヶ月かけて連続で計算を続けます。途中で電源が一瞬でも切れれば、それまでの計算が水の泡になりかねません。数億円分のGPUが動かしてきた計算が、一瞬の停電で消える──これを防ぐのがUPSの役割です。

停電発生
商用電源が止まる
→
UPSが即時供給
バッテリーで数分つなぐ
→
非常用発電機
起動して長期供給に切替
用語メモ:UPS(Uninterruptible Power Supply)

無停電電源装置。停電の瞬間にバッテリーから電力を供給し、非常用発電機が立ち上がるまでの数十秒〜数分を「つなぐ」装置。電力変換時にロスが発生するため、このロスがデータセンターの電力効率(PUE)にも影響する。

ポイント:UPSのロスがPUEを左右する
UPSや変圧器では、電気を変換するたびに少しずつロス(熱)が発生します。このロスが施設全体の電力効率(PUE)を押し上げる要因の1つです。高効率UPSの採用や、直流給電(DC給電)への移行が、効率改善のカギになっています。
関連記事
【完全図解】PUEとは?読み方・計算式と例題、データセンターの電力効率の目安 →

UPS・変圧器のロスがなぜ電力効率の指標PUEに直結するのかを解説しています。

STEP4・5:配電とラック──「120kWの蛇口」をどう作るか

STEP4 配電(PDU):各ラックへ電力を振り分ける

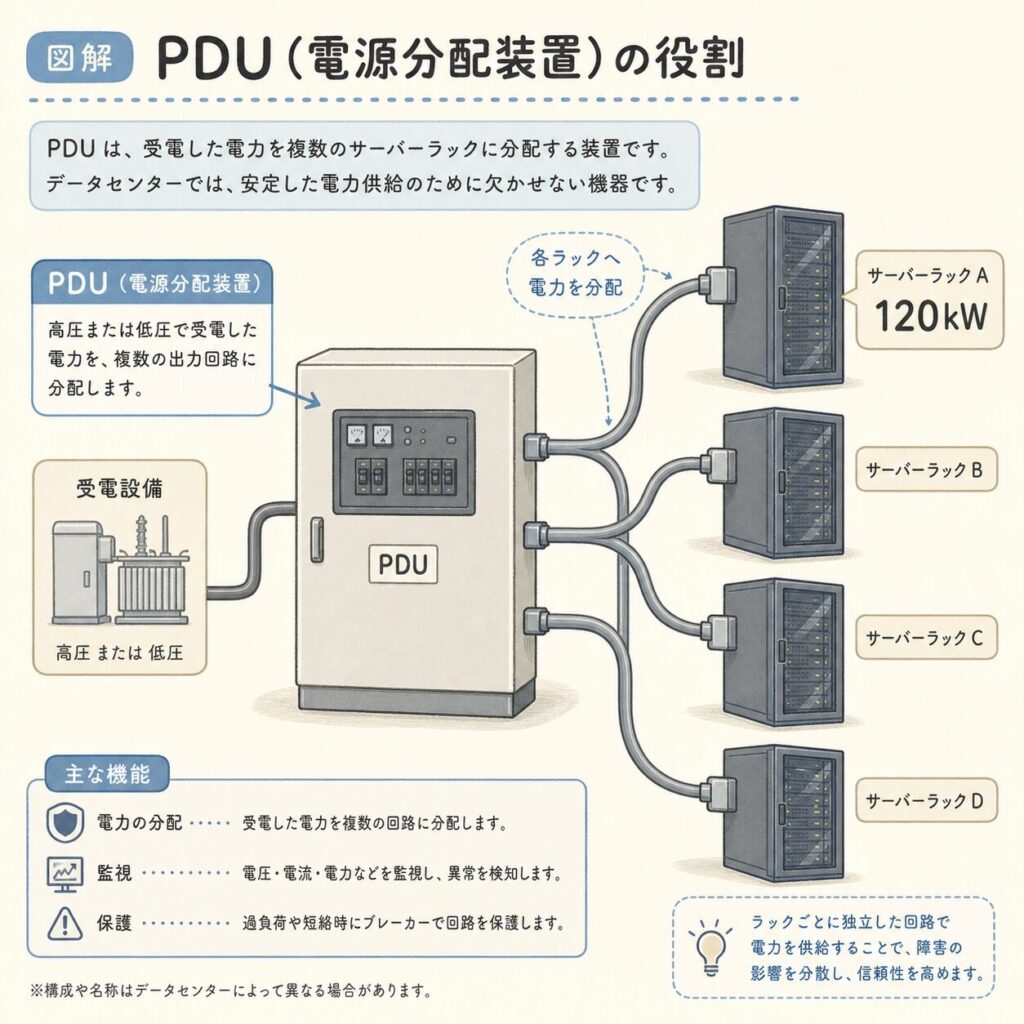

UPSを通った電気は、PDU(電力分配ユニット)によって各サーバーラックへ振り分けられます。これが「配電」です。水道で言えば、各部屋の蛇口に水を分ける最後の分岐点です。

ここがAI時代に大きく変わった部分です。従来のデータセンターでは、ラック1本あたりの電力は5〜10kW程度でした。ところがGPUラックは50〜120kW、次世代では600kW超に達します。同じ「ラックに電気を配る」でも、扱う電力が10倍以上に跳ね上がったのです。

用語メモ:PDU(Power Distribution Unit)

電力分配ユニット。UPSから受けた電力を、各サーバーラックに適切に振り分ける「配電盤」のような装置。AI DCではラックあたりの電力が激増したため、高密度・高容量に対応したPDUが必要になっている(参考:Introl)。

STEP5 ラック・GPU:電気を「計算」と「熱」に変える終点

最後に、PDUから届いた電気はGPUサーバーで消費され、AIの計算に使われます。ここが電力チェーンの「終点」です。

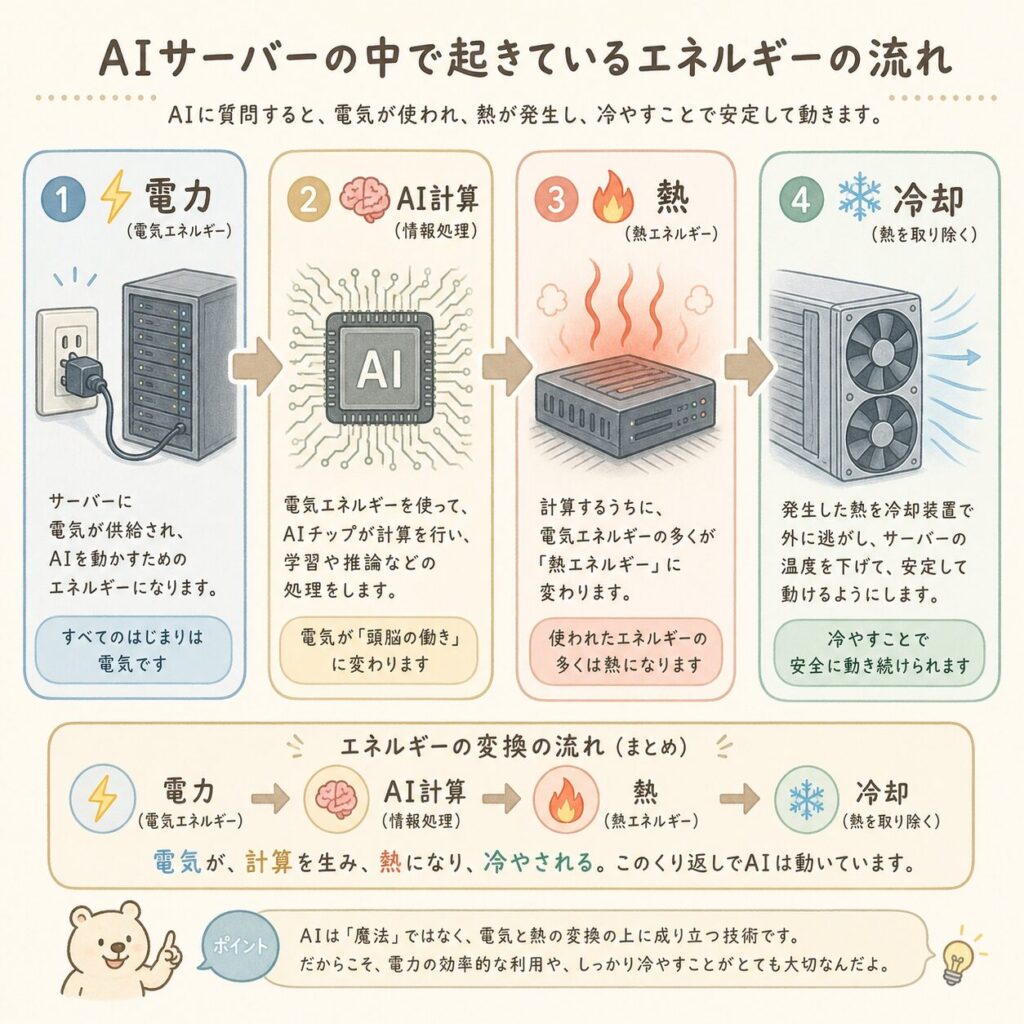

そして重要なのが、GPUが消費した電力の大部分は「熱」に変わるという物理法則です。ラック1本で120kWを消費するということは、電気ストーブ120台分の熱が出続けるということ。だから電力チェーンの終点は、そのまま冷却設備の起点につながります。「電力」と「冷却」は、コインの裏表なのです。

電力
ラック120kW
→
AI計算
GPUが演算
→
熱
大部分が発熱
→
冷却へ
液冷で排熱
関連記事(姉妹設備:冷却)
電力の”終点”は冷却の”起点”|AIデータセンターの排熱の全体像 →

電力チェーンで消費された電気がどう熱になり、どう冷やされるか。電力と表裏一体の冷却の全体像はこちら。

「電力で詰まる」5つのボトルネック──どこが弱いと止まるのか

ここまでの5ステップを踏まえると、「電力で詰まる」の正体が見えてきます。電力チェーンは鎖(チェーン)のようにつながっており、最も弱い1箇所が全体の能力を決めてしまう──これを「律速段階」と呼びます。詰まりやすい5つのポイントを整理しましょう。

詰まる場所 何が起きるか 深刻度
① 系統接続 送電網に空きがなく、接続自体ができない。最長10年待ち。 最大
② 受電(特高枠) 特高を扱える変電所が近くになく、立地が制限される。 大
③ 受変電設備 変圧器の納期長期化。設備が間に合わず稼働が遅れる。 中
④ 配電・床耐荷重 120kWラックに配電・床が耐えられず、既存DCを使えない。 中
⑤ 冷却(排熱) 電力を消費しても発熱を冷やせず、GPUが熱で停止する。 中
ポイント:詰まりの「重心」は入口にある
5つのボトルネックのうち、最も深刻なのは入口の①系統接続と②受電です。設備(③④)や冷却(⑤)はお金と時間で解決できますが、系統接続は電力会社・送電網の都合に依存するため、事業者の努力だけでは突破できません。だから「電力で詰まる」の本質は、技術問題ではなくインフラ・制度の問題なのです。

解決策の最前線:オンサイト発電という「裏口」

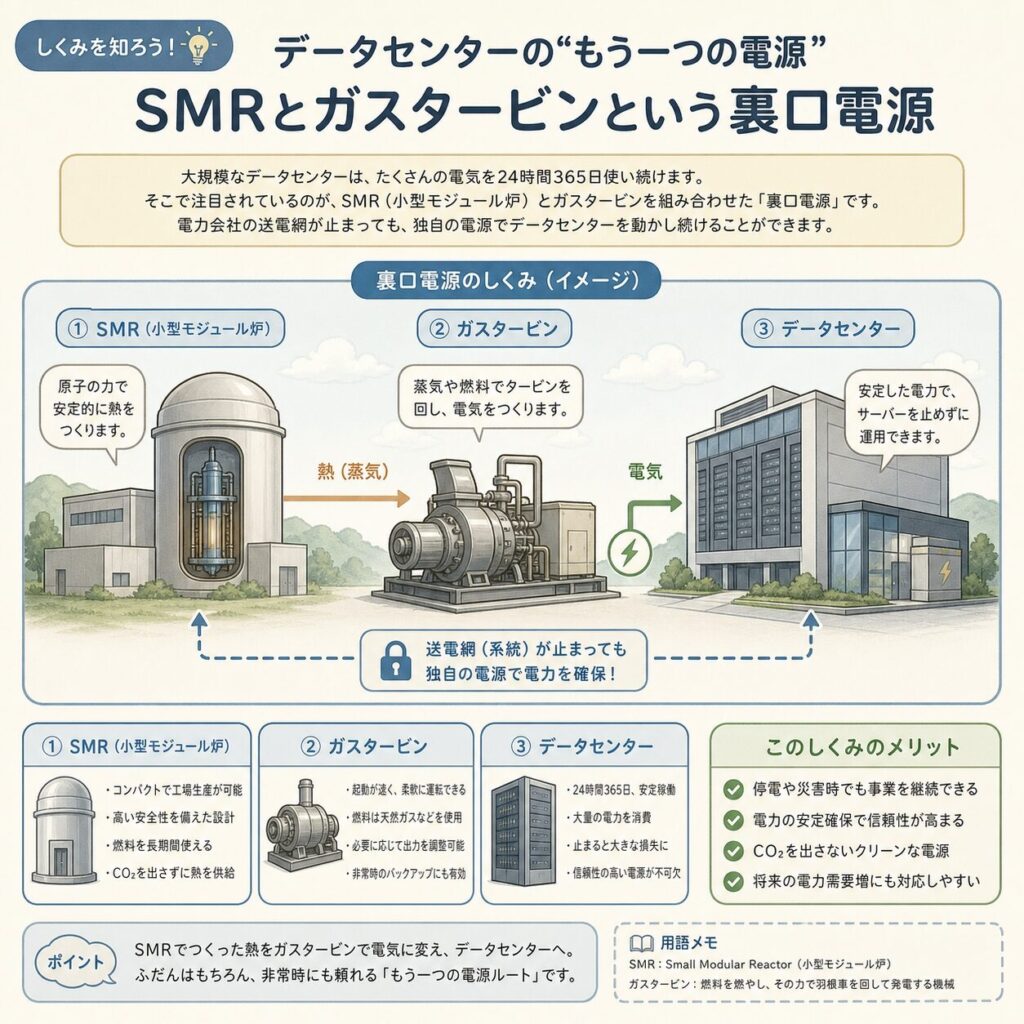

系統接続が詰まるなら、送電網に頼らず、敷地内で自前で発電するという発想が出てきます。これが「オンサイト発電」です。

ガスタービン発電、燃料電池、そして近年特に注目されているのがSMR(小型モジュール原子炉)です。MicrosoftやGoogle、Amazonといったハイパースケーラーが、SMRや原子力をオンサイト電源として確保する動きを加速させています(参考:Introl)。系統という「正面玄関」が混雑しているなら、自前発電という「裏口」を作る──これがAI電力危機への現実的な対応策の1つになっています。

用語メモ:SMR(Small Modular Reactor)

小型モジュール原子炉。従来の大型原発より小さく、工場で量産して現地で組み立てる方式の原子炉。出力が安定しCO2を出さないため、24時間稼働するAI DCの電源として注目されている。ただし実用化・規制対応はまだ発展途上。

電力チェーンに関わる企業──3層で整理する

電力チェーンの各ステップには、それぞれ専門の企業が関わっています。「AI関連=GPU・半導体」と思われがちですが、電気を”届ける”側にも巨大な産業が広がっています。投資・キャリアの視点から、3層に整理しました。

電力インフラ関連企業:3層で整理

上流:発電・系統

  • 電力各社(東電HD 9501、中部電 9502等):系統運用
  • 日立製作所(6501):送変電・系統機器
  • SMR関連(米 NuScale 等):オンサイト発電

中流:受変電・電源設備

  • 富士電機(6504):UPS・受変電・パワー半導体
  • 三菱電機(6503):変圧器・受変電設備
  • 日東工業(6651):配電盤・分電盤

下流:配電・DC建設・運用

  • NTTファシリティーズ(NTT傘下):DC電力設計
  • 大成建設(1801)等:DC建設
  • 送電ケーブル(フジクラ 5803、古河電工 5801)
投資・キャリア視点の注意
上記は「電力チェーンのどこに、どんなプレイヤーがいるか」を構造的に示したものであり、特定銘柄の推奨ではありません。データセンターの新増設による需要の上乗せが2034年度に2025年度の約13倍になる想定(2025年1月の需要想定)は、受変電・配電・送電設備の各社に構造的な需要を生みます。「GPU銘柄」の裏側に、電気を届けるサプライチェーン全体が広がっている──この視点を持つことが重要です。投資判断はご自身の責任でお願いします。

あなたにとっての意味──投資家・学生・技術者の視点

投資家の方へ

AI投資のボトルネックは、GPUから「電力」へ移りつつあります。系統接続の制約が深刻化するほど、受変電設備(富士電機 6504、三菱電機 6503)、配電盤(日東工業 6651)、送電ケーブル(フジクラ 5803、古河電工 5801)、DC建設・電力設計への需要が構造的に増えます。さらにオンサイト発電(SMR・ガスタービン・燃料電池)は次の大きなテーマです。「どこで電力が詰まっているか」を地図で理解すれば、次に伸びる領域が見えてきます。

学生の方へ

「AI=情報系」という思い込みを壊す最も強い根拠が、この電力問題です。受電・変電・配電・系統運用には、電気工学(電力システム・受変電)・パワーエレクトロニクス・建築設備の知識が直結します。電気主任技術者・エネルギー管理士といった資格は、AI DC業界で引く手あまた。電力インフラを設計・運用できる人材こそ、AI時代に最も不足しています。

技術者の方へ

受変電設備の設計、高密度配電(PDU)の構築、UPS・発電機の運用、系統連系の設計──これらはソフトウェアエンジニアには担えない、物理インフラの実務です。GPUラックが120kW・600kWへと高密度化するほど、配電と床耐荷重の要件も激変します。「チップの中身」ではなく「電気をどう届けるか」を扱えるあなたの専門性が、AIインフラの最前線で求められています。

よくある誤解を整理する

よくある誤解 実際はこう
「電力不足=発電量が足りない」 最大の問題は発電量より「送電網につなげない」系統接続。電気はあっても運ぶ道路が足りない。
「GPUを買えばすぐ動かせる」 GPUがあっても、受電→変電→配電が整わなければ動かない。電力インフラの整備が律速になる。
「既存DCにGPUを入れればAI対応できる」 ラック電力が10倍以上違うため、受変電・配電・床耐荷重から作り直しが必要。多くは新築が現実的。
「電力問題はソフトで解決する」 電力チェーンは変圧器・送電線・配電盤というきわめて物理的なインフラ。ソフトだけでは解決しない。
「電力と冷却は別の話」 消費電力の大部分は熱に変わる。電力の終点は冷却の起点であり、両者は表裏一体。

まとめ:電力チェーンの全体像

この記事のまとめ

① 電力チェーンは5ステップ:系統接続(前提)→ 受電 → 変電 → UPS → 配電 → ラック。発電所からGPUまで段階的に電圧を下げて届ける。

② 最大のボトルネックは入口:系統接続と受電。印西エリアでは新規接続に最長10年以上。事業者の努力だけでは突破できないインフラの問題。

③ 受電は特別高圧:大規模AI DCは20,000V以上で受電。特高を扱える変電所が立地を制限する。

④ UPSが計算を守る:1秒の停電で数週間の学習が消える。UPS→非常用発電機のリレーで電源を維持。

⑤ 配電が10倍に:ラック電力が5〜10kW→50〜120kW(次世代600kW)へ激増。高密度PDUが必須。

⑥ 電力の終点は冷却の起点:消費電力の大部分は熱に変わる。電力と冷却は表裏一体。

⑦ オンサイト発電が次の一手:系統が詰まるなら自前発電。SMR・ガスタービンが注目される。

結局こういうことです。AIデータセンターが「電力で詰まる」とは、受電→変電→配電という電力チェーンのどこか1箇所でも容量が足りないと、全体が動かないという構造の問題です。そして最も詰まりやすいのは、技術ではなくインフラ──「送電網につなぐ権利」がある入口です。GPUの性能がどれだけ上がっても、その電気を届ける道路がなければAIは動きません。電力チェーンを理解することは、AIインフラの”血管”を理解することなのです。

よくある質問(FAQ)

Q. なぜ系統接続にそんなに時間がかかるのですか?
A. 送電網に空き容量がない場合、送電線や変電所そのものを新設・増強する必要があるためです。これらのインフラ工事は用地確保・設計・建設に年単位の時間がかかり、複数の事業者の申込みが重なると順番待ちも発生します。経済産業省も系統増強や接続ルールの見直しを進めていますが、需要の急増にインフラ整備が追いついていないのが現状です。
Q. 特別高圧と高圧では、何が一番違うのですか?
A. 扱える電力量と、それを受けるための設備規模です。高圧(6,600V)は中規模ビルや工場向けで比較的導入しやすいですが、特別高圧(20,000V以上)は専用の受変電設備が必要で、扱える変電所も限られます。大規模AIデータセンターは数百MW級の電力が必要なため、特別高圧での受電が前提になります。
Q. オンサイト発電(SMR等)はすぐに普及しますか?
A. 短期的には限定的です。ガスタービンや燃料電池は実用段階にありますが、SMR(小型モジュール原子炉)は規制対応・実証・建設に時間がかかり、本格普及は2030年前後以降と見られています。ただし、Microsoft・Google・Amazonなど大手が積極的に投資しており、系統制約への有力な解決策として中長期的に重要性が高まっていく見通しです。
Q. データセンターはどの電圧で電気を受けていますか?
A. 大規模なデータセンターは特別高圧で受けるのが一般的で、敷地の中の変電設備で電圧を下げてから建物の中に配ります。
Q. データセンターの系統接続待ちとは何ですか?
A. 大きな電力を受けるために送電網へつなぐ工事や設備の増強を待つことです。地域によっては順番待ちが長くなっています。
次に読むなら、この1本

電力の制約が厳しくなるなか、AIの計算をすべてデータセンターで行うのではなく、現場の機器と分け合う考え方もあります。学習と推論の役割分担は次の記事で整理しています。

学習はDC、推論は現場|クラウドとエッジの役割分担
視点を広げる
学習はDC、推論は現場|クラウドとエッジの役割分担

学習はデータセンター、推論は現場。クラウドとエッジの役割分担

次の記事を読む →

AIデータセンターの全体像を知りたい方へ
【完全図解】AIデータセンターの構成と仕組み|5つの構成要素を1枚の地図で理解する →

この記事は5構成要素のうち「電源設備」を深掘りしたものです。全体像(GPU・ストレージ・ネットワーク・電源・冷却)はこちら。

電力テーマをさらに深掘りする(スポーク記事)

【完全図解】AIデータセンターの消費電力とは?なぜ電気を食うのか、電力需要の構造をやさしく整理 →

そもそも”なぜ”これほど電力が必要なのか。GPU電力・推論・冷却の3層構造を解説。

ChatGPTの電力消費はGoogle検索の何倍?AIの電力問題を構造で理解する →

「1回の質問」から積み上がる電力需要。電気代への波及まで構造で理解できます。

日本でAIデータセンターが増える理由|系統接続の壁と地方分散 →

系統接続の制約が、なぜ北海道・九州への分散を生むのか。日本固有の事情を解説。

PUEとは?データセンターの電力効率を1から理解する →

UPS・変圧器のロスが電力効率にどう響くか。電力を”ムダなく使う”指標を解説。

【姉妹設備】電力の終点は冷却の起点|AIデータセンターの排熱の全体像 →

電力チェーンで消費された電気がどう熱になり、どう冷やされるか。電力と表裏一体の冷却ハブ記事。

この記事のテーマを、本でもっと深くPR(アフィリエイト広告)
¥2,200 (2026/10/04 13:19時点 | Amazon調べ)
S
シラス
電験三種・QC検定1級 / メーカーでパワエレ設計・品質保証 実務10年

メーカーで回路設計と生産技術(品質改善)に携わってきた経験をもとに、AIインフラを支える半導体・電力・冷却の仕組みを、図解でやさしく解説しています。

テーマ別に、もっと深く学ぶ

気になるところから読んでも大丈夫です。どの記事も、はじめての方にもわかるように図解で書いています。

電力・設備をもっと深く
ChatGPTの消費電力は1回どれくらい?Google検索の何倍か・電気代を出典から整理
同じ分野
ChatGPTの消費電力は1回どれくらい?Google検索の何倍か・電気代を出典から整理

ChatGPTに1回質問すると、どれだけ電気を使うのか

続きを読む →
【完全図解】PUEだけでは足りない?AI時代のデータセンター効率指標を初心者向けに整理
同じ分野
【完全図解】PUEだけでは足りない?AI時代のデータセンター効率指標を初心者向けに整理

PUEが良くても効率が良いとは限らない?ほかの物差し

続きを読む →
【完全図解】AI電力インフラの日本企業マップ|変圧器の関連銘柄・GIS・電線の勢力図
同じ分野
【完全図解】AI電力インフラの日本企業マップ|変圧器の関連銘柄・GIS・電線の勢力図

変圧器・GIS・電線。電力インフラを握る日本企業の地図

続きを読む →
【完全図解】GIS(ガス絶縁開閉装置)とは?構造と中の機器、データセンターの受電での役割
同じ分野
【完全図解】GIS(ガス絶縁開閉装置)とは?構造と中の機器、データセンターの受電での役割

なぜ「ガスで絶縁」するのか。GISの仕組みと役割

続きを読む →
瞬低とは?読み方(しゅんてい)・停電との違いと、AI学習が止まる理由・UPSの役割
同じ分野
瞬低とは?読み方(しゅんてい)・停電との違いと、AI学習が止まる理由・UPSの役割

一瞬の電圧低下で、なぜAIの学習が止まるのか

続きを読む →
つまずきやすい「違い」を解決
あわせて知りたい、隣のテーマ
富士電機のエジェクタ冷却機とは?データセンター冷却と電力の二刀流を図解(6504)
担う企業
富士電機のエジェクタ冷却機とは?データセンター冷却と電力の二刀流を図解(6504)

冷却と電力の両方に効く、富士電機の二刀流

企業を見る →
三菱電機(6503)のデータセンター事業とは?変圧器・受変電と鴻海との協業を図解
担う企業
三菱電機(6503)のデータセンター事業とは?変圧器・受変電と鴻海との協業を図解

受変電からUPSまで。三菱電機の「電力の砦」の中身

企業を見る →
【2026年最新】データセンター冷却・液冷配管の関連銘柄|本命・配管・出遅れを3層で整理
隣のテーマ
【2026年最新】データセンター冷却・液冷配管の関連銘柄|本命・配管・出遅れを3層で整理

データセンター冷却に関わる企業を構造で整理

続きを読む →
冷却塔(クーリングタワー)とは?仕組みと構造を図解|開放式・密閉式の違いとデータセンターの水
隣のテーマ
冷却塔(クーリングタワー)とは?仕組みと構造を図解|開放式・密閉式の違いとデータセンターの水

データセンターの熱は最後どこへ?排熱の出口と水の問題

続きを読む →
